Лабораторная работа №5

ОПТИМИЗАЦИЯ СЕТЕВОГО ГРАФИКА

Оптимизация – это последовательное улучшение сетевого графика с целью приведения его к равномерному движению ресурсов. Для оптимизации используются работы с частным резервом. У этих работ уменьшается количество человек, в результате чего увеличивается продолжительность. Графики перестраиваются автоматически.

Трудоемкость зависит от объема работ и от времени. В нашем примере трудоемкость сантехнических работ I этапа составляет 60 чел.-дн. Эту работу могут выполнить 6 человек за 10 дней или 2 человека за 30 дней. Последний вариант приведет к увеличению продолжительности работ, но уменьшит количество рабочих и частный резерв. Примеры далее.

Следует обратить внимание на то, что частный резерв не должен быть использован целиком, поскольку в противном случае некритические работы станут критическими и не будет получен положительный результат оптимизации.

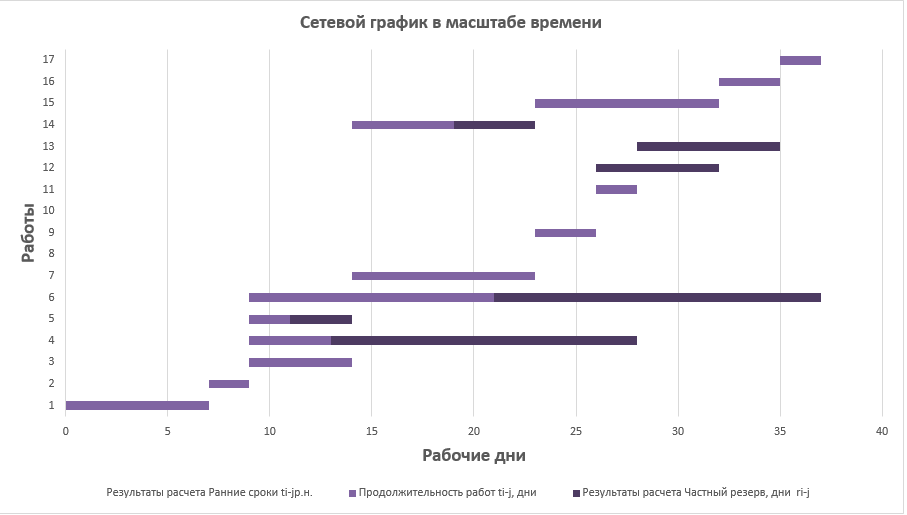

Рис. 3. Сетевой график в масштабе времени до оптимизации

Рис. 4. Сетевой график в масштабе времени после оптимизации

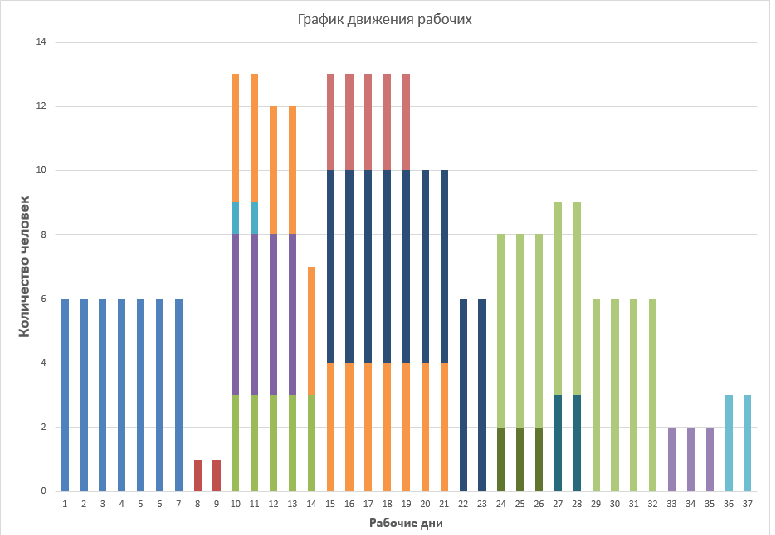

Рис. 5. График движения рабочих до оптимизации

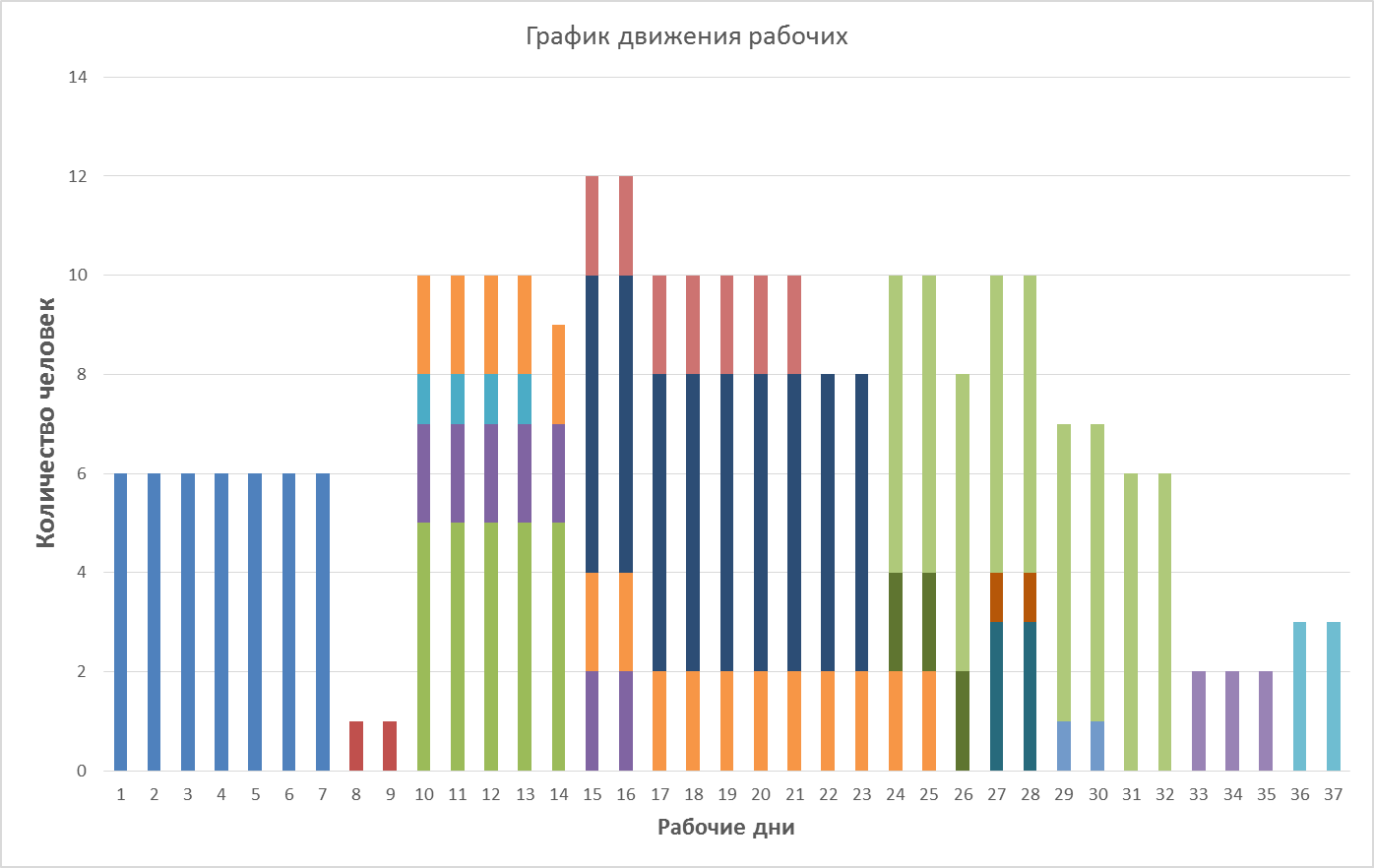

Рис. 6. График движения рабочих после оптимизации

Лабораторная работа №6

ОФОРМЛЕНИЕ И ВЫВОДЫ ПО ЛР.

ВЫВОД: в ходе выполнения лабораторных работ научились укрупненно считать обьемы работ и составлять «Ведомость обьемов работ и их трудоемкостей», «Карточку определителей работ и ресурсов», научились делать расчет продолжительностей работ в программе СПУ, а также расчет временных параметров сетевого графика и график движения рабочих. В результате проведенных работ выполнили оптимизацию сетевого графика и графика движения рабочих и убедились, что оптимизация необходима для улучшения сетевого графика и приведения его к равномерному движению ресурсов.
