3. Технология геологоразведочных работ
3.1 Обоснование выбора площади и проектируемых видов работ
Золотоносная россыпь Ундинский Луг (участок Ярки) была выявлена в 1966 г. Казаковской партией в результате проведения поисково-разведочных работ методом ударно-канатного бурения.
По результатам этих работ дана геологическая характеристика участка Сухая Казакова.

Россыпь расположена в пойменной части р. Унды, вдоль ее правого борта выше устья руч. Казакова. Общая длина разведанного золотоносного участка составляет 2 км и примыкает к участку р. Ярки (рисунок 4).
Рисунок 4 – Золоторудный участок Ярки
Средняя ширина россыпи 125 м.
Ранее россыпь на участке отрабатывалась ямами, шахтами с неодинаковыми перерывами до 1937 года. С 1995 по 1998 г.г. россыпь отрабатывалась с/а «Быстрая». Добычные работы велись в самой верхней части разведанной россыпи. Площадь старых разработок из этой россыпи составляет 8% от площади разведанных контуров. Среднее плечо доставки песков составляет 450 м. Средняя длина транспортировки песков бульдозером 75 м. Средняя длина хода бульдозера с рыхлителем 50 м.
Россыпь характеризуется невыдержанностью пласта по ширине и мощности, неравномерным распределением золота (среднее содержание на пласт от 25 до 2070 мг) с чередованием относительно бедных участков с обогащенными, нарушена отработкой, поэтому россыпь Ундинский Луг (участок Ярки) по сложности геологического строения отнесена к третьей группе сложности.
Целью планируемых работ является доразведка отдельных струй пойменной и террасовой россыпей, вскрытых и изученных единичными линиями с целью подготовки запасов к промышленному освоению и перевод ресурсов категории Р1 в запасы категории С1 и С2.
Для выполнения данного проекта предусмотрены следующие виды и объемы работ (таблица 2).
Таблица 2- Объёмы проектируемых работ
Виды работы | Единица измерения | Объем работ |
1. Буровые работы: | скв. | 33 |
-ударно-канатное бурение скважин | п.м | 478,5 |
2. Буровые работы: |
| |
- промывка начальных проб | проба | 957 |
- промывка контрольных проб | проба | 33 |
3. Лабораторные работы: |
| |
- отдувка шлихов | шлих | 21 |
-пробирный анализ | проба | 21 |
-минералогический анализ | проба | 50 |
-внешний контроль | проба | 50 |
-внутренний контроль | проба | 50 |
4. Топоработы: |
|
|
- перенесение на местность проекта расположение точек и привязка | пункт | 66 |
Изготовление штаг | штаг | 33 |
Замер установившегося уровня грунтовых вод | ед | 66 |
Геологическая документация скважин | п.м | 478,5 |
3.2 Буровые работы
Бурение в пределах проектной площади, планируется ударно-канатным способом, станком «Амурец-100», представлена на рисунке 5, с приводом от двигателя внутреннего сгорания, с полной обсадкой трубами. Работы будут проводится буровым отрядом, входящим в состав ООО «Газимур».

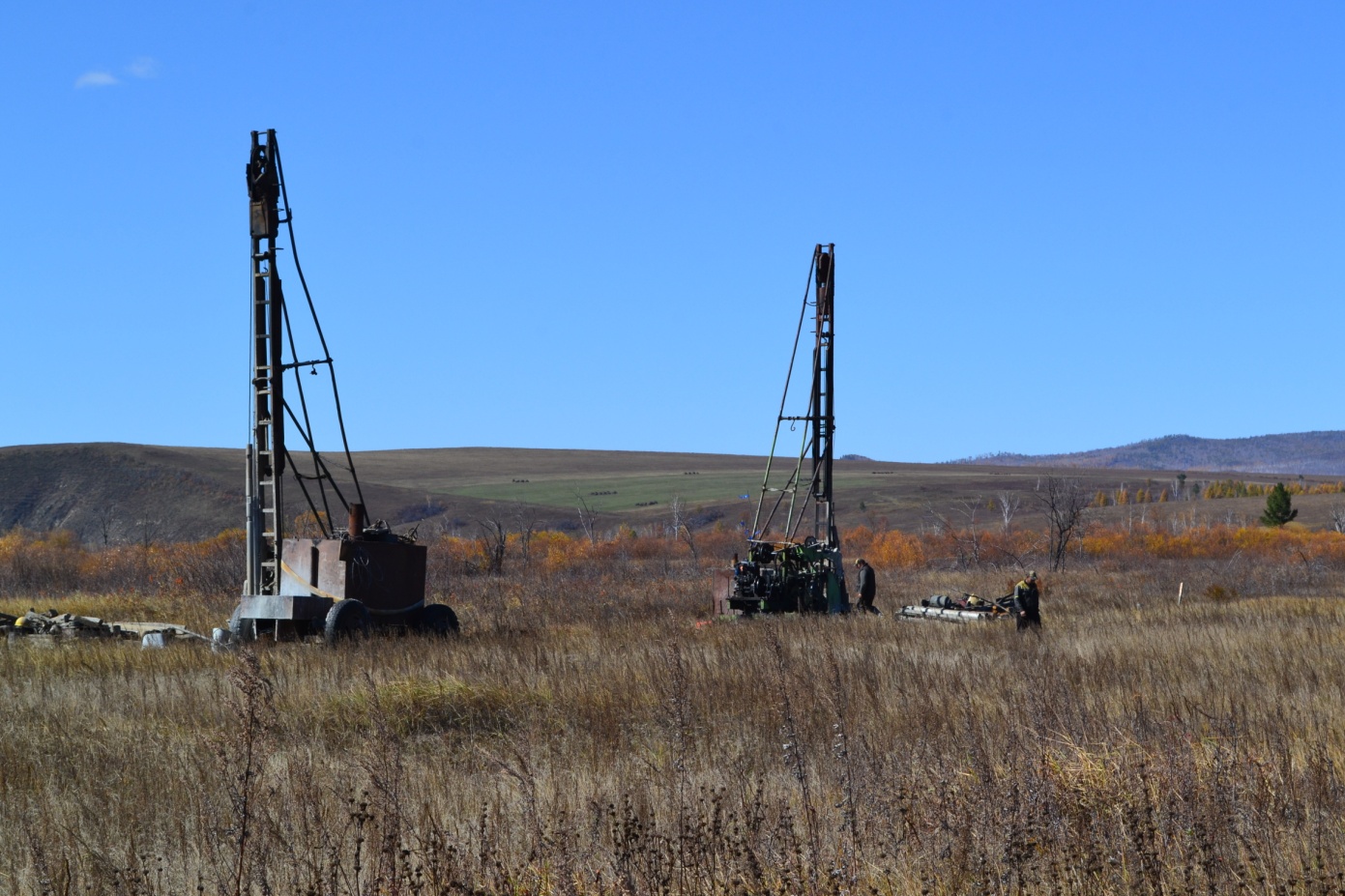

Рисунок 5 – Буровая установка «Амурец-100»
Применение комбинации данных способов бурения значительно повышает эффективность работ по разведке золоторудных россыпей за счёт снижения времени бурения при использовании ударно-канатного способа и проходке сложных по геологическому строению интервалов скважин (валунистость, плывуны и д.р.).
Скважины имеют большой диаметр от 117 до 600 мм, поэтому в пробу обычно поступает значительный по весу и количеству материал. Материал извлекается достаточно измельченным. Первоначальный вес проб бывает от 200 до 300 кг. Бурение осуществляется рейсами по 0,5 м, что вполне обеспечивает надежность установления как верхней, так и нижней границы золотоносного пласта так как оно соответствует требованиям золотодобывающих предприятий.
Бурение скважин в талых породах проводится с опережением обсадных труб на глубину опробуемого интервала, с обязательным оставлением предохранительного столбика породы (пробки) высотой 20 см.
Взятие проб при ударно-канатном бурении производится желонкой.
Для желонирования скважин будут использоваться желонки с шаровым клапаном. Слив шлама производится через керноприемник в металлические мерные банки. Замер объема выжелоненного шлама производится только после полного отстоя пульпы.
Количество подаваемой в скважину воды минимально-необходимое, в целях предотвращения кавернообразования в мерзлых породах.
В процессе бурения будет производиться замер столбика породы в трубах до и после желонения с указанием этих данных в буровом журнале. Рабочий инструмент, желонка, шламоприемник после каждого рейса проходки и желонирования скважины тщательно промываются. По окончании проходки скважины производится контрольный замер ее глубины, обсадные трубы будут извлечены.
На участке будет пробурено 33 скважины глубиной от 6 до 14,5 м. Общий объем бурения составляет 478,5 п.м.
Замеры установившегося уровень грунтовых вод в скважине осуществляется с помощью метода хлопушки, через 6 (иногда и 8) часов после окончания бурения. Встреченные уровни грунтовых вод и информация о мерзлых породах отмечается в процессе бурения. Всего 66 замеров (33 скв. х 2 замера).
Устье скважины будет закрепляться деревянной штагой с табличкой, на которой указывается: организация – производитель работ, номер линии, номер скважины, год проходки.
Данные о режиме бурения и результатах опробования, замерах уровня воды и мерзлоты заносятся в буровой журнал. На основании всех данных составляются разрезы и планы подсчета запасов. Заверочные скважины не бурятся.
В процессе прохождения буровых скважин будет вестись геологическая документация с занесением всего материала в полевой дневник.
3.3 Опробование
Опробование шлама скважин будет производиться поинтервально, с шагом 0,5 м. Промывка шлама будет осуществляться на месте в металлических переносных зумфах на лотке.
Объем отстоявшегося шлама и высота столбика отбуренной породы записывается в соответствующие графы полевого журнала. Затем материал подвергается пробуторке, отмучиванию от глинистых частиц в тазах и промывке на лотке в зумпфе с чистой водой до черного шлиха. Отмытые шлихи будут сушиться, упаковываться в капсюли и с чистовыми буровыми журналами отправляться на отдувку и взвешивание золота в полевую лабораторию ООО «Газимур».
В состав комплекса опробовательских работ входит поинтервальная промывка шлиховых проб, взятых при бурении скважин (интервал 0,5 м), промывка эфелей (контрольное опробование ‑ 33 пробы).
Общее количество проб, отобранных при бурении скважин, составит 957 проб. Промывка эфелей – 33 пробы.
Всего ‑ 990 проб.
Коренные породы плотика по скважинам УМБ геохимическому опробованию не подвергаются.
3.4 Топогеодезические работы
Топогеодезические работы по привязке скважин планируется выполнить маркшейдером от предприятия ООО «Газимур».
Перенесение на местность точек буровых скважин осуществляется пешими переходами. После окончания бурения скважины осуществляется её инструментальная привязка.
Всего проектируется пробурить 33 скважины. Следовательно, будет перенесено на местность и привязано 66 точек. Топоработы, как и бурение, будут выполняться по мере переезда бурового отряда с линии на линию.
3.5 Лабораторные исследования
Отдувка шлихов, ситовой анализ, определение пробности золота, контроль отдувки, морфологическое описание золота, контрольное взвешивание, взвешивание золота, капсюлирование шлихового золота будет проводиться в аттестованной полевой лаборатории ООО «Газимур» (рисунок 6). Отделенное от шлиха золото взвешивается на аналитических весах с точностью до 0,1 мг.
Всего проектируется исследовать 990 проб.
Рисунок 6 – Отдувка шлихов
Рядовые пробы на стадии разведки на флангах месторождения, которые войдут в подсчет запасов, подвергаются пробирному анализу на золото – 21 проба.
Внутренний геологический контроль анализов проводится на всех стадиях изучения месторождения в соответствии с методическими требованиями, действующими на момент выполнения аналитических работ (5% от общего количества) и составит 50 проб.
На стадиях изучения месторождения внутренний геологический контроль выявляет сходимость результатов рядовых и контрольных анализов по золоту, во всех классах содержаний выше 1,0 г/т.
Внутри лабораторная прецизионность результатов определения содержаний золота соответствует предъявляемым требованиям.
Обработка проб с полезным компонентом включает следующие операции:
– отбор крупных зерен, отделение магнитной фракции с помощью магнита, отдувку немагнитной фракции;
– повторный (контрольный) передув шлиха;
– взвешивание металла на аналитических весах (отдельно по проходкам скважины);
– контрольное взвешивание на аналитических весах металла, объединенного по выработке;
– фиксирование в промывочных журналах и в журнале обработки шлиховых проб результатов взвешивания по проходкам;
– упаковку в капсюли полезного компонента и шлихов после взвешивания.
Обработке (отдувке) подвергаются все пробы (кроме «пустых» проб) по визуальному определению, с проведением контроля отдувки в объеме 5 % от количества проб.
После окончания обработки всех проб по выработке в промывочном журнале суммируется масса металла, и запись подписывается лаборантом, производившим взвешивание.
Взвешиванию предполагается подвергнуть 20% проб, с проведением контроля взвешивания в объеме 10%.
Перед обработкой на установке ИТОМАК КН-01 расситовке подвергается концентрат проб в количестве 990 штук.
Минералогический анализ производится в лаборатории ООО «Газимур» (рисунок 7). Сокращенный минералогический анализ по определению золота будет выполнен по шлихам групповых проб, что составит 50 проб.
а) Гранат в шлиховой пробе б) Золото в шлиховой пробе
Рисунок 7 – Минералогический анализ шлиха
Ситовой анализ золота предполагается провести на разведочном этапе по объединенным пробам (рисунок 8).
Рисунок 8 – Набор стандартных сит
По этим пробам также будет проведено определение пробности золота и сокращенный минералогический анализ. Для определения пробности золота будет выполнено 5 пробирных анализов в каждой пробе. Пробирный анализ будет выполняться по аттестованной методике в лаборатории ООО «Газимур», анализ количественный III категории точности по опредлению золота (ОСТ41-08-212-82).
3.6 Камеральные работы
Камеральные работы являются неотъемлемой частью геологоразведочных работ на всех этапах и стадиях, и должны постоянно выполняться.
Полевая камеральная обработка материалов производится непосредственно в процессе полевых работ.
Она включает:
- Документация бурения и опробования скважин в специальных буровых журналах.
- Составление каталога пройденных скважин.
- Составление геологических разрезов и планов расположения пройденных выработок с данными их опробования, с геометризацией запасов, с составлением таблиц подсчета запасов.
- Пакетирование шлиховых проб и передача их в полевую лабораторию.
Промежуточная камеральная обработка материалов будет включать:
- Составление ежеквартальных информационных отчетов в течение 30 дней по окончании квартала о выполнении работ за период с начала года и до окончания квартала.
Окончательная камеральная обработка материалов предусматривает обработку всех полевых, лабораторных, архивных и литературных материалов. Результатом этих работ является составление геологического отчета с подсчетом запасов россыпного золота.
В камеральную обработку материалов входят также приемка результатов полевых работ с составлением актов приемки полевых материалов, актов сверки первичной геологической документации с натурой, и рассмотрения отчетов на предприятия.
В соответствии с приказом № 444 от 21.04.2005 г. проектом предусматривается компьютерное сопровождение камеральных работ, заключающееся в использовании компьютерных технологий для перевода первичных данных полевых измерений на цифровые носители, связано это с необходимостью представления электронной версии отчетов с текстами, рисунками, графическими приложениями и т.п.
В камеральную обработку материалов входят также подготовка и передача на хранение в архив Забайкальского филиала ФБУ первичной документации на электронном носителе и в бумажном варианте (рисунок 9).
Окончательный геологический отчет составляется в соответствии с требованием ГОСТ «Система стандартов в области геологического изучения недр. Отчет о геологическом изучении недр. Общие требования к содержанию и оформлению».

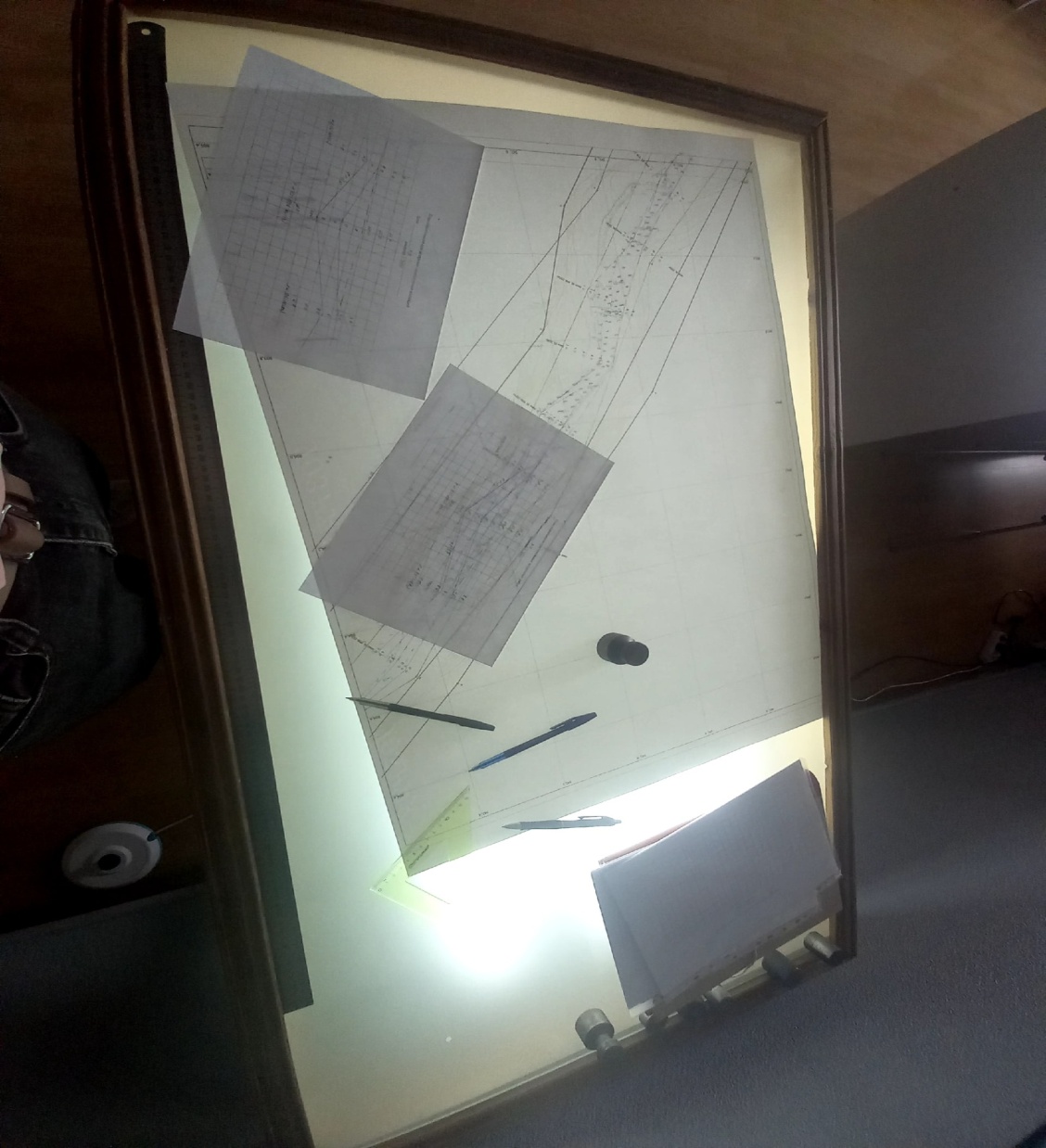

Рисунок 9 – Камеральная работа (отрисовка контуров блока)
