2. Последовательность операций при монтаже
группа №21 предмет Технология монтажных работ при возведении кирпичных зданий Урок № 44,45 Преподаватель: Лесовая Юлия Васильевна |
Организационный момент
Тема урока: Последовательность операций при монтаже панельных перегородок
Цель: Рассмотреть последовательность операций при монтаже панельных перегородок, формирование умения работать с новой информацией по теме (отбирать, выделять, выстраивать в логике, обобщать)
ПЛАН
1. Организация рабочего места
2. Последовательность операций при монтаже
Краткий конспект
Панели, которые поднимают за монтажные петли, устанавливают на растворную постель, под которую укладывают слой толя или рубероида в качестве гидроизоляции. Панели, которые стропуют тросовыми струнными или другими захватами, устанавливают на деревянные подкладки, что позволяет свободно снять стропы с панелей. При этом способе под деревянными подкладками прокладывают гидроизоляционный слой из толя или рубероида, а пространство под перегородкой забивают раствором или бетонной смесью после установки перегородки.
Монтаж панельных перегородок ведут пять монтажников. Двое работают на складе, а трое устанавливают и закрепляют панели. Двое из них, находясь на столиках, принимают поданную к месту панель, разворачивают ее в нужном направлений и плавно опускают на перекрытие. Поставив перегородку в проектное положение, с помощью рейки-отвеса проверяют ее вертикальность, делают борозды в местах крепления к пробкам и закрепляют панель ершами или скобами. В середине и на свободном конце панели ставят временное крепление.

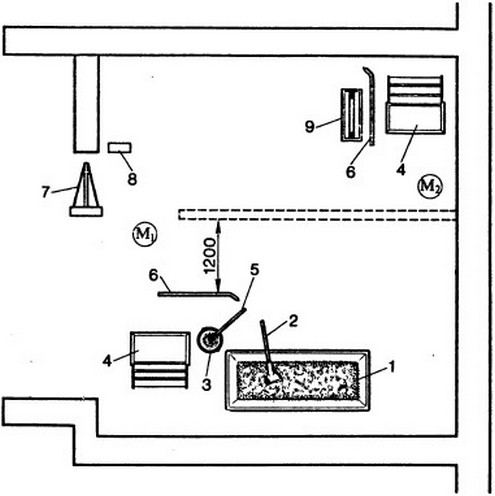

Рис.1 Схема организации рабочего места монтажников при монтаже панельных перегородок.1-ящик с раствором;2-лопата;3-ведрор с водой;4-стремянка;5-метла;6-ломы;7-стойка для временного крепления;8-рейка отвес;9-ящик с инструментом.
Для этого применяют инвентарные подкосы, у которых нижние концы скреплены стяжкой, а верхние концы имеют прижимные плиты , прикрепляемые к панели гвоздями. Вместо подкосов для крепления свободного конца панели применяют также стойку с Т-образной опорой или трубчатые треугольные подставки, которые скрепляют между собой планкой, просовываемой под перегородку.

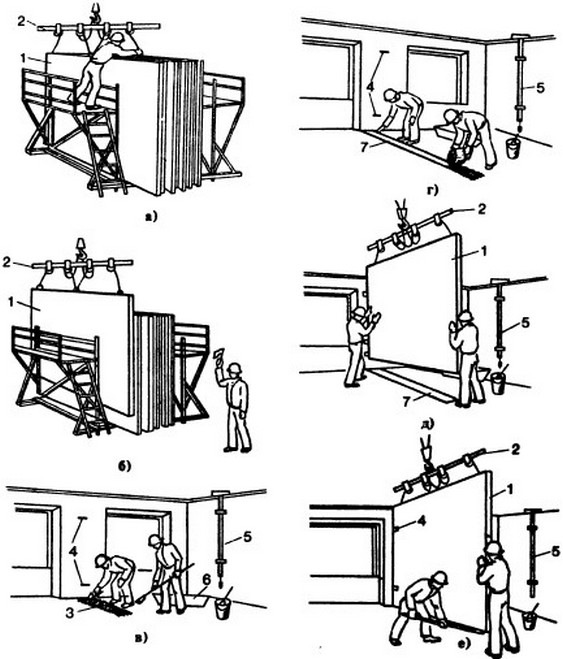

Рис. 2 Последовательность операций при монтаже панельных гипсобетонных перегородок
а-стропование;б-подъем;в-расстилание раствора;г-укладка рулонной изоляции;д-наводка;е-рихтование основания
1-панель;2-траверса;3-постель;4-скобы крепления;5-рейка отвес;6-ящик с раствором;7-рулонная изоляция
Ресурсы сети Интернет
1. http://gardenweb.ru/montazh-sanitarno-tekhnichesiikh-blokov-musoroprovoda-liftovykh-shakht
2. https://snip.ruscable.ru/Data1/57/57873/index.htm
Выполните задания
1. Зарисуйте схему организации рабочего места монтажников
2. Перечислите последовательность операций при монтаже панельных гипсобетонных перегородок
Уважаемый студент сфотографируйте ответы и пришлите на электронный адрес lelka92@mail.ua или вк https://vk.com/id136596851
