День 14. 18 июня 2008 г.

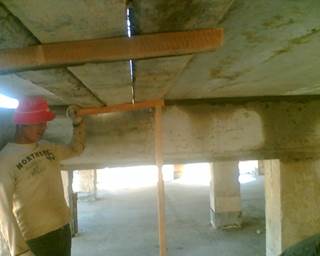

· Монтаж плит перекрытия над продувным подпольем:
Рабочих: Техника:
3-монтажника 1-СК типа «Галичанин»
1-крановщик Грузоподъемностью 25т.
День 15 - 19 июня 2008 г.

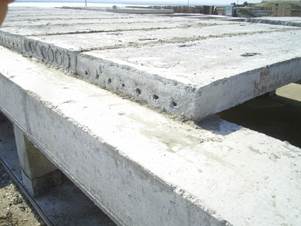

· Заделка швов плит перекрытия над продувным подпольем:
Рабочих: Техника:
4-монтажника ---
День 16 - 20 июня 2008 г.

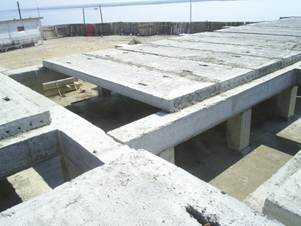

· Монтаж плит перекрытия над продувным подпольем :
5-6; д-ж 3-шт. ПТК 24х12
Рабочих: Техника:
4-монтажника 1-СК типа «Галичанин»
1-крановщик Грузоподъемностью 25т.
· Доставка блоков (12 шт. поддона) на объект автотранспортом КАМАЗ
Рабочих: Техника:
4-монтажника 1-СК типа «Галичанин»
1-крановщик Грузоподъемностью 25т.
1-камазист 1-Грузовой КАМАЗ
День 17 - 23 июня 2008 г.
· Установка опалубки между плитами перекрытий над продувным подпольем.
Рабочих: Техника:
4-монтажника ---

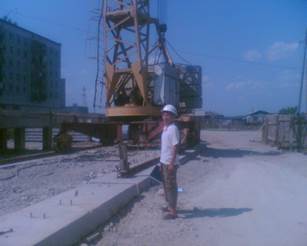

· Установка рельсов башенного крана
Рабочих: Техника:
1-крановщик 1-башенный кран
1-стропольщик
· Заделка швов плит перекрытия над продувным подпольем
Рабочих: Техника:
4-монтажника ---
День 18 - 24 июня 2008 г.
· Установка рельсов башенного крана
Рабочих: Техника:
1-крановщик 1-башенный кран
1-стропольщик
День 20 - 25 июня 2008 г.
· Установка рельсов башенного крана
Рабочих: Техника:
1-крановщик 1-башенный кран
1-стропольщик
· Установка опалубки между плитами перекрытий над продувным подпольем.
Рабочих: Техника:
4-монтажника ---
День 21 - 26 июня 2008 г.
· Установка рельсов башенного крана
Рабочих: Техника:
1-крановщик 1-башенный кран
1-стропольщик
· Заделка швов плит перекрытия над продувным подпольем
Рабочих: Техника:
4-монтажника ---
· Доставка блоков (3 шт. поддона) на объект автотранспортом КАМАЗ
Рабочих: Техника:
4-монтажника 1-СК типа «Галичанин»
1-крановщик Грузоподъемностью 25т.
1-камазист 1-Грузовой КАМАЗ
День 22 - 27 июня 2008 г.
· Установка рельсов башенного крана
Рабочих: Техника:
1-крановщик 1-башенный кран
1-стропольщик
· Установка арматурного каркаса для балки
Рабочих: Техника:
4-монтажника ---
