1. Архитектурно-строительная часть

МИНИСТЕРСТВО ОБРАЗОВАНИЯ И НАУКИ РОССИЙСКОЙ ФЕДЕРАЦИИ

ФИЛИАЛ ФЕДЕРАЛЬНОГО ГОСУДАРСТВЕННОГО ОБРАЗОВАТЕЛЬНОГО УЧРЕЖДЕНИЯ ВЫСШЕГО ОБРАЗОВАНИЯ «ВЛАДИВОСТОКСКИЙ ГОСУДАРСТВЕННЫЙ УНИВЕРСИТЕТ ЭКОНОМИКИ И СЕРВИСА» В Г. АРТЕМЕ

КОЛЛЕДЖ

КАФЕДРА ТРАНСПОРТНЫХ ПРОЦЕССОВ, СЕРВИСА И ДИЗАЙНА

ДОПУЩЕН

к защите

Заведующий кафедрой

_­­­­­­­­­­­­­­­­­­­­­_______Л.С. Самохина

ДИПЛОМНЫЙ ПРОЕКТ

Пятиэтажный крупнопанельный жилой дом

в с.Астраханка Ханкайского района Приморского края

А/СЭЗ(9)-13-176. 7890-с. 01. 000. ДП

Студент ________________________ Д.К. Кириллов

Руководитель

преподаватель ________________________ Э.Б. Цой

Нормоконтролер

преподаватель _______________________ Э.Б. Цой

Рецензент,

директор

ООО «Строймеханизация»,

г.Артем _________________________ С.В. Кулаков

Артем 2017

МИНИСТЕРСТВО ОБРАЗОВАНИЯ И НАУКИ РОССИЙСКОЙ ФЕДЕРАЦИИ

ФИЛИАЛ Федерального государственного бюджетного образовательного учреждения высшего образования «Владивостокский государственный университет экономики и сервиса»в г. артеме

КОЛЛЕДЖ

КАФЕДРА ТРАНСПОРТНЫХ ПРОЦЕССОВ,СЕРВИСА И ДИЗАЙНА

УТВЕРЖДАЮ

Заведующий кафедрой ТПСД

____________ Л.С. Самохина

«____»________________2017

Программа подготовки специалистов среднего звена по специальности

08.02.01 Строительство и эксплуатация зданий и сооружений

ЗАДАНИЕ

на выпускную квалификационную работу (дипломный проект)

Студенту Кириллову Дмитрию Константиновичу

Группы А/СЭЗ-(09)-13-01

1. Тема ВКР: Пятиэтажный крупнопанельный жилой дом в c.Астраханка Ханкайского района Приморского края

утверждена приказом №_____ от __________________ 20___г.

2. Исходные данные для проектирования: район строительства с.Астраханка Ханкайского района Приморского края

а) данные об участке (план прилагается) на участке, кроме проектируемого здания должны быть предусмотрены: временные административно-бытовые здания , складское хозяйство, временные инженерные сети

б) геологические условия: обычные, рельеф спокойный, грунт -суглинок

в) грунтовые воды: наиболее высокий ниже подошвы фундамента

г) источники временного водоснабжения и электроснабжения от городской сети

д) условия снабжения строительства основными материалами и деталями (3-5 материалов). Место их пучения и способы транспортирования доставка материалов и изделий- автотранспортом

3. Сроки строительства: начало-

окончание_________________________________________________

Дополнительные данные: нет

I. В архитектурно-строительной части проекта требуется разработать:

А. В стадии технического проекта

а) фасады

б) планы

в) разрезы

г) генеральный план участка

Б. В стадии рабочих чертежей

а) узлы сопряжения строительных конструкций

II. В расчетно-конструктивной части проекта должны быть выполнены расчеты и
конструирование ленточного фундамента и плиты перекрытия

III. В организационно-строительной части проекта требуется разработать:

а) строительный процесс производства работ (технологическая карта): на______________________________________________________________________

б) календарный план производства работ по строительству объекта с графиками движения рабочих
механизмов и завоза основных материалов и деталей;

в) строительный генеральный план с нанесением временных сооружений; складирование
материалов и т.д.

г) смету на строительство объекта;

д) технико-экономические показатели строительства объекта;

е) мероприятия по технике безопасности и противопожарной безопасности.
К проекту должна быть приложена расчетно-пояснительная записка.

В. Состав, объем и структурное построение пояснительной записки ВКР

Введение. Обоснование актуальности и значение темы с учетом современных требований к строительству и эксплуатации зданий и сооружений. Цели и задачи проекта.

1. Архитектурно-строительная часть

2. Расчетно – конструктивная часть

3. Технологическая часть

4.Экономическая часть

5. Заключение, в котором содержатся выводы и рекомендации относительно возможности практического применения материалов курсового проекта.

- Список использованных источников

- Приложения: (перечень графических материалов - раздаточные материалов для членов ГЭК)

Руководитель дипломного проекта Э.Б.Цой

Консультант по нормоконтролю Э.Б.Цой

  Дата выдачи задания « 20» апреля 2017 г   .

Задание получил « 20» апреля 2017 г .   Д.К.Кириллов

Аннотация

Дипломный проект состоит из пояснительной записки и графической части.

Графическая часть состоит из шести листов формата А1, на которых показаны архитектурная часть, технологическая карта на кровельные работы, календарный план, строительный генеральный план, план конструкций

Пояснительная записка состоит в свою очередь из здания на проектирование, аннотации, введения описание архитектурной части, технологической карты и ее применения, подсчета объемов работ на кровельные работы, описание методов производства основных видов работ, описание строительного генерального плана с выбором монтажного крана и расчетом водоснабжения, электроснабжения и бытовых помещений. Также представлены ведомости трудоемкости и потребности в основных материалах и конструкциях, технико-экономические показатели, мероприятия по охране окружающей среды и технике безопасности и списка используемых источников.

\

Содержание

Введение

7

1

Архитектурно-строительная часть

9

1.1 Исходные данные

9

1.2 Генеральный план

9

1.3 Объемно-планировочные решения

11

1.4 Конструктивные решения здания

11

1.4.1 Конструктивный остов здания

11

1.5 Наружная и внутренняя отделка

18

1.6 Инженерно-техническое оборудование

20

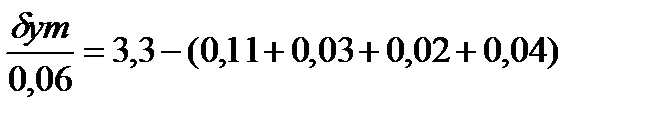

1.7 Теплотехнический расчет стен

21

    1.7.1 Исходные данные

21

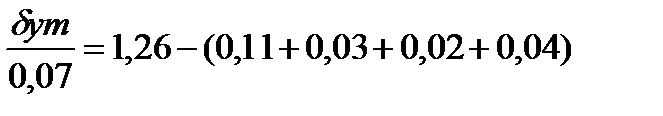

    1.7.2 Определение толщины теплоизоляционного слоя наружных стен здания с учётом санитарно-гигиенических требований

21

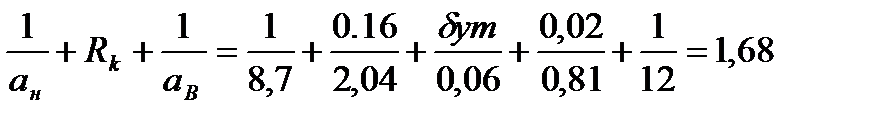

    1.7.3 Определение толщины теплоизоляционного слоя наружных стен с учетом требований энергосбережения

22

1.8 Теплотехнический расчет чердачного перекрытия

23

    1.8.1 Расчет с учетом санитарно – гигиенических и комфортных условий

23

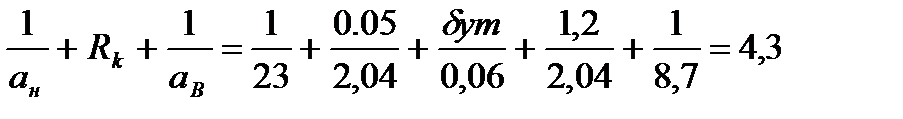

    1.8.2 Определение толщины теплоизоляционного слоя с учетом энергосбережения

24

2

Расчетно – конструктивная часть

26

2.1 Сбор нагрузок

26

    2.1.1 Сбор нагрузок на 1м2 покрытий

26

    2.1.2 Сбор нагрузок на ленточный фундамент, на 1м длины фундамента

27

    2.1.3 Сбор нагрузок на 1м2 перекрытия

27

    2.1.4 Подсчёт нагрузок на 1м2 горизонтальной проекции марша

28

2.2 Расчет ленточного фундамента

28

2.3 Расчёт и конструирование лестничного марша

30

3

Технологическая часть

33

3.1 Исходные данные

4

Технологическая карта на кровельные работы

4.1 Область применения

4.2 Технология кровельных работ

4.3 Требование к качеству и приемке работ

4.4 Технико – экономические показатели

4.5 Калькуляция затрат труда

4.6 Техника безопасности при кровельных работах

5

Календарный план

5.1 Исходные данные для проектирования

5.2 Выбор методов и обоснования производства основных работ

5.2.1 Подготовительные работы

5.2.2 Земляные работы

5.2.3 Монтажные работы

5.2.4 Кровельные работы

Лит.
Разраб.
Разраб.
Провер.

КП 2140.11.000.ПЗ
  СОДЕРЖАНИЕ
Филиал ФГБОУ ВО «ВГУЭС» в г.Артеме гр. А/ЗСЭЗ(9)12-01 гр А/СЭЗ 10-01

Изм
Лист
№ докум.
Подп.
Дата
Лист
Листов

Руковод.. 1.2.
Полозов А.В.

Баранов А.В.

5.2.5 Плотничные и столярные работы

5.2.6 Малярные работы

5.2.7 Облицовочные работы

5.2.8 Технологические расчеты

5.3 Ведомость подсчета трудоемкости

5.4 Орган. и взаимоувязка строительно монтажных специальных работ на обьекте

6

Стройгенплан

6.1 Исходные данные

6.2 Выбор монтажного крана

6.3 Ведомость потребности основных материалов

6.4 Ведомость площадей складов

6.5 Ведомость площадей временных зданий

6.6 Расчет потребности в энергоресурсах, воде, освещенности

6.7 Мероприятия по охране окружающей среды

7 ТЭП

8 Экономическая часть

8.1 Локальная смета

Заключение

Список используемых источников

Приложение А (Локальная смета)

Приложение Б ( Объектная смета)

Введение

Дипломный проект на тему: «Пятиэтажного крупнопанельного жилого дома в с. Астраханка Ханского района Приморского края». Дипломный проект разработан с учетом современных требований научно-технического прогресса, достижений и техники в области строительства.

Любое здание должно наиболее полно отвечать своему функциональному назначению. Поэтому современное здание оснащается большим числом систем инженерного и санитарного оборудования: системами транспорта (лифты, подъемники, холодного и горячего водоснабжения, пожаротушения, канализации, отопления, вентиляции и кондиционирования воздуха, электроснабжения, освещения, информации (телефон, радио, телевидения).

Целью дипломного проекта является разработка проекта Пятиэтажного крупнопанельного жилого дома в «с.Астраханка Ханского района»

Из поставленной цели вытекают следующие задачи:

1 разработка архитектурно-строительных чертежей;

2 разработка чертежей железобетонных конструкций;

3 разработка организационно -технологических чертежей;

4 разработка экономической части;

5 выполнить теплотехнический расчёт толщины наружной стены;

6 выполнить теплотехнический расчет чердачного перекрытия;

7 выполнить сбор нагрузок железобетонных перекрытий и фундамента;

8 выполнить ведомость подсчета объемов работ;

9 выполнить выбор монтажного крана;

10 выполнить расчет административно – бытовых помещений;

11 выполнить расчет временного водоснабжения;

12 выполнить расчет временного энергоснабжения.

Жилищная проблема была и остается одной из важнейших проблем для Российской Федерации и Приморского края, в частности. Единственно правильный путь преодоления настоящей проблемы – интенсивное строительство многоэтажных жилых домов.

Строительство содержит в себе решение многих локальных и глобальных проблем, от социальных до экологических.

Особое значение в повышении эффективности строительства имеют дальнейшее совершенствование обучения высоко квалифицированных специалистов.

Принятые в данном дипломном проекте решения направлены на выполнение задач, поставленных в области капитального строительства, в том числе: сокращение продолжительности строительства, сокращение трудоемкости, материалоемкости и стоимости строительно-монтажных работ, рост производительности труда, рациональное использование ресурсов, охраны окружающей среды. В проекте использованы передовые методы технологии и организации строительно-монтажных работ на основе комплексной механизации строительства, соблюдены технические нормы производства работ, охраны труда и окружающей среды, техники безопасности и противопожарные нормы.

1 Архитектурно- строительная часть

1.1 Исходные данные

В дипломном проекте разработаны чертежи пятиэтажного крупнопанельного жилого дома, строительство которого ведется в п. Астраханка. Исходным материалом для разработки общественного здания является паспорт реального проекта.

Жилое здание запроектировано с учётом геологических, температурно-климатических условий, подбирая материалы и конструкции всех частей здания в соответствии с требованием строительных норм и правил, с указанием всех принятых материалов. Рассчитать толщину наружной стены и перекрытий.

Данные для расчетов:

Класс здания - третий;

1. степень огнестойкости - вторая;

2. геологические условия - обычные, грунт - суглинок;

3. расчетная температура наружного воздуха - 26 ºС;

4. вес снегового покрова - кгс/м2;

5. скоростной напор ветра - 60 кг/м2;

6. сейсмичность – 9 баллов;

7. глубина промерзания грунта - 166 см.

Характеристика участка: условная горизонтальная площадка с планировочной отметкой - 1,000 м. относительно условной отметки 0.000, соответствующей уровню чистого пола первого эта

1.2 Генеральный план

Генеральный план для жилого здания разработан в соответствии с нормативными требованиями, с учётом инженерно-геологических условий, организации транспортных путей, архитектурных, санитарных, противопожарных условий.

Строительство объекта ведется на участке прямоугольной формы с площадью 264,6 м², в стеснённых условиях жилого микрорайона п. Астраханка. Поверхность участка с небольшим уклоном в южном направлении. Главный фасад здания обращен на юг. В придомовой зоне здания располагается: школа, Ширина проездов по территории принята 3м, ширина пешеходной части тротуаров вдоль проездов 0,75м.

Отвод поверхностных вод запроектирован от здания к лоткам автодорог с последующим спуском в ливневую канализацию. На участке предусмотрена организация стока воды с устройством закрытой системы водоотведения. Взрывоопасность и пожаробезопасность проектируемого объекта обеспечивается системой автомобильных дорог и подъездов к зданию, системами внутреннего и наружного пожаротушения.

Окружающая территория здания благоустроена и оснащена одиночными деревьями и зелеными насаждениями. Проект озеленения участка выполнен с учётом природных условий района строительства. Озеленение выполнено посредством лиственных и хвойных деревьев. Покрытие дорог, тротуаров и площадок выполнено из асфальта. Свободная территория озеленена многолетними травами. При выполнении планировочных работ почвенный слой, пригодный для последующего использования в целях озеленения, складируется в специально отведенном месте.

1.3 Объемно-планировочные решения здания

По конструктивной схеме здание бескаркасное, с несущими наружными и внутренними поперечными и продольными стенами. Крыша – плоская. Объемно-планировочная структура здания секционная с повторяющимися поэтажными планами, связанными общими коммуникациями и лестницами. Здание пятиэтажное двухсекционное с одной трехкомнатной и двухкомнатной квартирами на этаже в каждой секции. Общее число квартир-20, каждая с двусторонней ориентацией, что обеспечивает возможность сквозного проветривания, нормальную освещенность и достаточную свободу при ориентации здания.

Проектируемое пятиэтажный здание, с высотой этажа 3.0 м, в плане представляет собой прямоугольник со сторонами: длина здания – 25,2 м, ширина – 10,5 м, а общая высота 17,030 м.

В здании расположены двухкомнатные 2Б квартиры с общей площадью 48.06 м2.

Трёхкомнатные 3Б квартиры с общей площадью 67.34 м2.

Таблица 1-Экспликация квартир

Квартиры /тип/

Количество

квартир

Площадь общая, м2.

жилая общая
Двухкомнатные 2Б 10 46.08 48.06
Трехкомнатные 3Б 10 65.54 67.34
Средняя площадь квартиры   55.81 57.70

Из таблицы следует, что средняя площадь квартир в данном жилом доме равна 55.81 м2

1.4 Конструктивные решения здания

Конструктивные решения– это взаимосвязанная совокупность вертикальных и горизонтальных несущих конструкций здания, которые, воспринимая все приходящиеся на него нагрузки и воздействия, совместно обеспечивают прочность, пространственную жесткость и устойчивость сооружения. Выбор конструктивной системы определяет роль каждого несущего конструктивного элемента в пространственной работе здания.

1.4.1 Конструктивный остов здания

Конструктивная схема здания бескаркасная, с несущими наружными и внутренними поперечными и продольными стенами. Несущая часть перекрытий принята в виде сборных ж/б панелей опирающихся на наружные и внутренние поперечные несущие стены. Стыки между плитами заделываются цементным раствором марки 200. Пространственная жесткость здания обеспечивается за счет связи плит между собой и с несущими стенами при помощи стальных анкеров. Железобетонные элементы здания приняты по номенклатуре гражданских и общественных зданий.

Фундамент - часть здания расположенная ниже планировочной отметки земли. Главным назначением фундамента является передача всех нагрузок от здания на грунт основания. Фундаменты должны быть прочными, устойчивыми, долговечными, а также экономичными. Основанием под фундаменты служат грунты суглинка с расчётным сопротивлением σ=2,5 кг/см². Фундаменты предусмотрены ленточные сборные бетонные и железобетонные по серии 1. 112-5 вып. 2 по ТК 5–2. 86. По технологии монтажа фундамента глубина его заложения, запроектирована на отметке - 1,950 м. Ширина железобетонной подушки фундамента принята конструктивно 1,2 м и толщина 300мм. Гидроизоляция – вертикальная обмазочная выполняется из разжиженного битума. Фундаментные блоки с наружной стороны обмазываются горячим битумом за два раза.

Наружные стены - ограждающие конструкции, которые защищают помещение от неблагоприятных внешних воздействий и передают нагрузки от находящихся выше конструкций на фундамент. Наружными стенами служат трехслойные железобетонные панели. Внутренние стены являются несущими и выполнены из плоских железобетонных панелей толщиной 120 мм по альбому 1ЛГ-602-ИЖ.1-4, 1ЛГ-602-ИЖ. 1-5. Гидроизоляция стены предусмотрена из двух слоёв рубероида, на битумной мастике уложенных по верхнему обрезу фундамента.

Вентиляционные блоки в плане располагаются радом с кухней и с санузлами. Вентиляционный канал – ненесущая конструкция, опирающаяся на плиты перекрытия первого этажа. Этажные вентиляционные блоки выполняются из конструктивного бетона класса В25.

Перегородки - внутренние вертикальные ограждающие конструкции. В здании перегородки выполнены из гипсобетонных панелей и имеют ширину 120 мм по ГОСТ 9574-80, РСН 48-83.

Санузлы с раздельными ванной и туалетом, прямоугольного очертания. Изготовляются из бетона марки 200, армированного сварными сетками. Марка СК 28.18; СК 28.9; 1-27.16.24-13, серия 1.188-5.

Основные лестницы приняты сборные ж/б, двухмаршевые, состоящие из целых маршей с полнотелыми ступенями и цельных площадок.

Лестничные марши – сборные железобетонные марка ЛМ 30-12, серия 1.151-4.вып. Лестничные площадки – сборные железобетонные марка ЛП5-11-а и ЛП5-28-11. Лестничные площадки опираются на боковые стены лестничной клетки, лестничные марши - на выступы площадок и крепится к ним. Ограждение лестницы высотой 0,9 м предусмотрено в виде стальной решётки с деревянными поручнями, стойки ограждения крепятся к стальным закладным деталям сбоку марша.

Крыша - конструкция, обеспечивающая защиту здания от атмосферных осадков и являющаяся верхним ограждением здания. В данном проекте дом перекрывается бескаркасной крышей, с несущими наружными и внутренними поперечными и продольными стенами. Кровля здания запроектирована плоская. Листы укладываются по обрешетке из досок. Отвод воды с кровли свободный.

В проекте приняты два типа полов:

- в коридорах, кухнях и в прихожей предусмотрены ж/б плита 160 мм, стяжка из цементно-песчаного раствора 15мм, линолеум;

- в санузлах предусмотрены ж/б плита 160 мм, стяжка из цементно-песчаного раствора 15мм, керамическая плитка 15мм.

Окна – элементы здания, предназначенные для освещения и проветривания помещений. Их устраивают в наружных стенах. Они также защищают помещение от температурных колебаний и шума. Оконные рамы выполнены из дерева и силикатного стекла толщиной 4мм по ГОСТ 11214 -86. Окна имеют двойное остекление. Внутри оснащены подоконниками, а снаружи стоками для воды.

Двери – служат для связи изолированных помещений и для входа в здание, устанавливаются на дверные пролеты, прикрепленные к стене гвоздями. Дверные коробки выполнены из дерева, наружные входные и служебные по ГОСТ 24698-81.

В проектируемом здании перекрытие выполнено из плоских панелей толщиной 160 мм. Панели анкеруются между собой и со стеновыми панелями и имеют связи по двум сторонам. В перекрытиях предусмотрены монолитные участки с проёмами для вентиляции, через которые проходят вентиляционные каналы. Потолочная плита перекрытия последнего этажа утепляется пенобетоном.

1.5 Наружная и внутренняя отделка

Наружная отделка домов, безусловно, определяет внешний облик здания. Но для обеспечения целостности впечатления, производимого домом, необходимо, чтобы внешняя отделка домов гармонировала с внутренней отделкой.

Наружная отделка: в первую очередь подразумевает отделку фасадов. Отделка фасадов выполнена с помощью тонкослойной штукатуркой с зернистой и бороздчатой фактурой «Сeresit CT 174/CT 175 камешковая» с добавлением колеров что придаёт эстетичность и красоту.

Цоколь отделывается терразитовой штукатуркой устойчивой к влаге.

Внутренняя отделка:

-комнаты и прихожие стены грунтуются грунтовкой «праймер», шпаклюются на два раза, затираются наждачной бумагой, чтобы поверхность была гладкой и ровной и оклеиваются обоями на флизилиновой основе. Полы в комнатах и прихожих: цементно-песчаная стяжка, фанера которая крепится на лаги из бруска 40*40мм шурупами, на фанеру ложится подложка утеплитель, служит как звукоизоляцией, так и утеплителем, и ламинированная доска33 класса 200х1300мм, примыкания между стеной и полом заделываются плинтусами с кабель каналом, которые крепятся на шурупы с дюбелями;

-в кухнях часть стен шпаклюется и оклеивается обоями под покраску, обои красятся моющейся краской на водной основе, что даёт возможность после мытья поверхности от грязи и жиров, придать поверхности первоначальный вид. Рабочий фронт облицовывается кафельной плиткой на высоту 160 см на раствор, на цементно-клеевой основе марки «Геркулес». Толщина швов между плитками принимается в зависимости от назначения помещения и не должна превышать 5 мм. Толщина прослойки из раствора между плитками и поверхностью не должна быть более 15 и менее 7 мм. Заполнение швов производится после установки плиток на всей облицованной поверхности. Швы заполняются затиркой для швов СЕ33 «Ceresit», затирка для узких швов до 5мм. Она разводится добавкой латексной морозостойкой на водной основе для цементных затирочных смесей марки «Idrostuk-м». Полы на кухне: цементно-песчаная стяжка, лаги из брусков 40*40мм, фанера которая крепится на шурупы и линолеум, примыкания стен и пола заделываются плинтусом с кабель каналом, который крепится на шурупы с дюбелями, соединения между линолеумом и ламинированной доской заделываются специальными порогами под цвет ламинированной доски;

-в санузлах – стены облицовываются кафельной плиткой, на раствор на цементно-клеевой основе марки «Геркулес», размером 200х300 до потолка, к которым примыкают сантехнические приборы. Толщина швов между плитками принимается в зависимости от назначения помещения и не должна превышать 5 мм. Толщина прослойки из раствора между плитками и поверхностью не должна быть более 15 и менее 7 мм. Заполнение швов производится после установки плиток на всей облицованной поверхности. Швы заполняются затиркой для швов СЕ33 «Ceresit», затирка для узких швов до 5мм. Потолок шпаклюется влагостойкой шпаклёвкой на 2 раза и красится влагостойкой водоэмульсионной краской так же на 2 раза. Примыкания шпаклёванного потолка и кафельной стены заделываются декоративным плинтусом и красятся так же на два раза. Полы в сан. кабинках так же облицовываются кафельной напольной плиткой, на раствор на цементно-клеевой основе марки «Геркулес», 300х300мм толщиной 9мм; Швы заполняются затиркой для швов СЕ33 «Ceresit», затирка для узких швов до 5мм.

-стены лестничных клеток шпаклюются на 2 раза шпатлёвкой, потом окрашиваются колерованной водоэмульсионной краской светлых тонов за 2 раза, потолки так же шпаклюются и красятся водоэмульсионной краской в белый цвет за 2 раза, примыкания стен, лестничных площадок и лестничных маршей заделываются шпаклёвкой образуя прямой угол и закрашиваются, по контуру площадок и маршей на ширину 50мм делают обвод эмалью, перила окрашивают также эмалью, все металлические ограждения покрываются сначала грунтовкой потом эмалью в чёрный цвет;

-окна в квартирах и подъездах выполнены из пластика поворотно-откидные и откидные с двойным стеклопакетом. Окна крепятся на анкера сквозь сами рамы. Стыки между рамой и стеной запениваются пеной. Откосы изнутри заделываются декоративным пластиком, который запенивается пеной, что служит как утеплитель, и декоративной раскладкой по кругу, а с наружи откосы замазываются паверментом и закрашиваются влагостойкой водоэмульсионной краской.

-двери в комнатах устанавливаются на половину остеклённые на половину шпонированные обработанные специальными грунтовками и лаками рассчитанные на наш влажный климат, в санузлах полностью филёнчатые. Дверное полотно крепится на железные навесы шурупами к коробке, коробка крепится в проём на подвесы, которые с обратной стороны крепятся шурупами, подвесы к стене на шурупы с дюбелями, стыки между коробкой и стеной запениваются пеной и затем гипсовой смесью и шпаклюется, обои примыкают по всему периметру коробки и обналичиваются декоративной деревянной раскладкой по всему периметру двери с двух сторон. Ручки на дверях современные, рельефные, железные покрытые специальными устойчивыми к не стиранию составами.

1.6 Инженерно-техническое оборудование

Водопровод – хозяйственно-питьевой от внешних сетей, расчётный напор у основания стояков равен 21,4 м.

Горячее водоснабжение – от узла управления, расчётный напор у основания стояков 19,81м.

Канализация – хозяйственно-фекальная в городскую сеть, с установкой унитазов, ванн, умывальников, раковин и моек. Водосток по водосборным лоткам через водосточные трубы в ирригационную сеть.

Отопление – централизованное, водяное от внешних сетей, система однотрубная с радиаторами «РСГ - 2». Параметры теплоносителя от 105 ºС на входе - до 70 ºС на выходе. Нагревательные приборы для расчетной температуры – минус 26 ºС.

Вентиляция – приточно-вытяжная с естественной вытяжкой.

Газоснабжение – от внешней сети к кухонным плитам.

Электроснабжение – от внешней сети, II категория, напряжение 380/220 В.

Освещение – люминесцентными и лампами накаливания.

Устройство связи – коллективные телеантенны, телефонные вводы, домофон

1.7 Теплотехнический расчёт толщины наружной стены

1.7.1 Исходные данные

Проектирование зданий как искусственной среды жизнедеятельности должно обеспечивать ее комфортное состояние при оптимальных затратах на ее создание. Только при правильном использовании законов физики могут быть обеспечены необходимые уровни теплоизоляция, звукоизоляция, гидроизоляции помещений, требуемые параметры воздушной среды, световой комфорт.

1.7.2 Определение толщины теплоизоляционного слоя наружных стен

здания с учетом санитарно – гигиенических требований

В соответствии со СНиП II-3-79* требуемое сопротивление теплопередаче ограждающих конструкций R (за исключением светопрозрачных), отвечающих санитарно – гигиеническим и комфортным условиям, определяют по формуле:

(8.2.1)

Где n – коэффициент, принимаемый в зависимости от положения наружной поверхности ограждающих конструкций по отношению к наружному воздуху, в частности, для наружных стен и покрытий = 1 (СНиП II-3-79*)

tв - расчетная температура внутреннего воздуха, 0С, принимаемая согласно ГОСТ 12.1.005 – 88 и нормам проектирования соответствующих зданий и сооружений t = 18 0С

tн – расчетная зимняя температура наружного воздуха, 0С, равная средней температуре наиболее холодной пятидневки с обеспеченностью 0,92 по СНиП 23-01-99 tн = -26 0С

∆tн – нормативный температурный перепад между температурой внутреннего воздуха и температурой внутренней поверхности ограждающей конструкции (для жилого помещения с сухим и нормальным режимом эксплуатации tн = 4 0С)

αн– коэффициент теплоотдачи внутренней поверхности ограждающих конструкций принимаемый для стен, полов, гладких потолков равным 8,7 (СНиП II-3-79*таблица 4*)

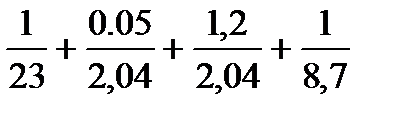

По таблице и карте зон влажности, приведенным в СНиП (1), находим, что значение А и S материалов ограждения следует принимать для условий эксплуатации «Б».

Требуемое сопротивление теплопередаче Rотр (за исключением светопрозрачных ограждающих конструкций) для обеспечения санитарно – гигиенических и комфортных условий помещений должно быть не больше приведенного расчетного сопротивления теплопередачи Rп т.е. Rотр < Rn

r – коэффициент теплотехнической однородности (0,7) п.2.7 СНиП таблица 6а*

R0 – сопротивление теплопередаче панельных стен без учета теплопроводных включений Rп отличается от расчетного R0 которое в соответствии со СНиП II-3-79* определяется по формуле:

ав – коэффициент теплопроводности = 8,7 , СНиП II-3-79* таблица 4*

ан – коэффициент теплоотдачи (для зимних условий) = 23 , СНиП II-3-79* таблица 6*

Rк – техническое сопротивление ограждающей конструкции.

По формуле:

(8.2.4)

Толщину утеплителя определяем по формуле:

(8.2.5)

Таким образом, толщина утеплителя принимается: = 0,074 см

1.7.3 Определение толщины теплоизоляционного слоя наружных

стен с учетом требований энергосбережения

Градуса – сутки отопительного периода определяем по формуле:

ГСОП = (tв – tо ) zo = (18 –(- 6.2)) х219 = 5299

tв - расчетная температура внутреннего воздуха, 0С, принимаемая согласно ГОСТ 12.1.005 – 88 и нормам проектирования соответствующих зданий и сооружений tн = 18 0С

t0 – средняя температура, -6,2ºС

Z0 – продолжительность суток, периода со средней суточной температурой воздуха ниже или равно 180С по СНиП 2.01.01-82.

Для поселка Астраханка t0= -6,20C Z0 = 219 суток.

Рассчитаем нормативное значение требуемого сопротивления теплопередаче ограждающих конструкций R методом интерполяции.

При ГСОП1 равен 4000 R01cm = 2,8

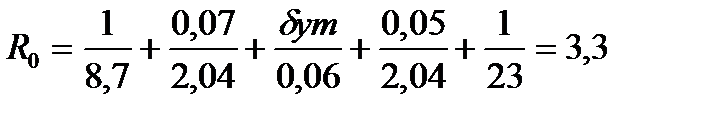

При ГСОП = равен 5299 R0cm = 3,3

При ГСОП2 равен 6000 R02cm 3,5

Тогда: R0тр стен равен R0тр1 стен

R0трстен равен 3,30

Следовательно:

(8.3.2)

Таким образом толщина утеплителя-8см, а толщина наружной стены :

= 0,03 + 0,05=0,08(м)

1.8 Теплотехнический расчет чердачного перекрытия

Конструкция перекрытия:

1. Цементно-перлитовая песчаная стяжка 20 мм

2. Плиты полужесткие минераловатные (ТУ 400-1-61-74)

3. Ж/Б плита 160 мм

Расчет выполняется на оснований требований СНиП II-3-79*.

1.8.1 Расчет с учетом санитарно–гигиенических и комфортных

условий

R0TP = (9.1.1)

Где n – коэффициент, принимаемый в зависимости от положения наружной поверхности ограждающих конструкций по отношению к наружному воздуху, в частности, для наружных стен и покрытий = 1 (СНиП II-3-79*).

tв – расчетная температура внутреннего воздуха, 0С, принимаемая согласно ГОСТ 12.1.005 – 88 и нормам проектирования соответствующих зданий и сооружений tн =180С

tн – расчетная зимняя температура наружного воздуха, 180С, равная средней температуре наиболее холодной пятидневки с обеспеченностью 0,92 по СНиП 23-01-99 tн = -26 0С

∆tн – нормативный температурный перепад между температурой внутреннего воздуха и температурой внутренней поверхности ограждающей конструкции (для жилого помещения с сухим и нормальным режимом эксплуатации tн = 30С)

1. коэффициент теплоотдачи внутренней поверхности ограждающих конструкций.

По таблице и карте зон влажности, приведенным в СНиП (1), находим, что значение А и S материалов ограждения следует принимать для условий эксплуатации «Б».

Требуемое сопротивление теплопередаче Rотр (за исключением светопрозрачных ограждающих конструкций) для обеспечения санитарно – гигиенических и комфортных условий помещений должно быть не больше приведенного расчетного сопротивления теплопередачи Rп т.е. Rотр < Rn

r – коэффициент теплотехнической однородности (0,7) п.2.7 СНиП таблица 6а*

R0 – сопротивление теплопередаче панельных стен без учета теплопроводных включений Rп отличается от расчетного R0 которое в соответствии со СНиП II-3-79* определяется по формуле:

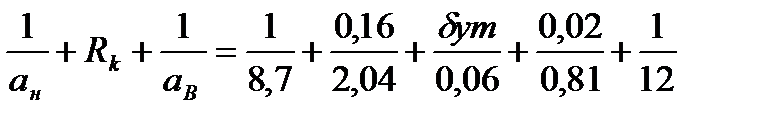

R0= (9.1.3)

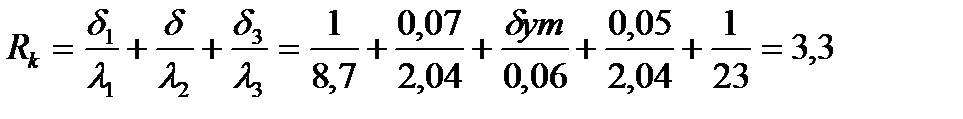

Rк – техническое сопротивление ограждающей конструкции.

Rk = ;

Из условия Rотр < Rn (9.1.4)

R0= (9.1.5)

Таким образом, толщина утеплителя принимается : =0,06 м.

1.8.2 Определение толщины теплоизоляционного слоя энергосбережения.

В зависимости от климатических параметров зимнего периода (градуса – сутки отопительного периода) ГСОП, следует определять по формуле:

ГСОП = (tв – tо ) х zo = (18 –(-6,2)) х 219 = 5299

Рассчитаем нормативное значение требуемого сопротивления теплопередаче ограждающих конструкций R методом интерполяции.

При ГСОП1 =4000 Rотр1 = 3,7

При ГСОП =5299 Rотр = 4,3

При ГСОП2 =6000 Rотр2 = 4,6

Из условия Rотр < Rn (9.1.4)

R0= (9.1.5)

(9.2.1)

2 Расчетно–конструктивная часть

2.1 Сбор нагрузок

Расчетно - конструктивная часть проекта предусматривает разработку основных несущих конструкций здания. Для этого выбирается расчетная схема, определяются нагрузки, производятся статистический и конструктивный расчеты основных элементов каркаса. Виды нагрузок:

- нормативная (наибольшая), действует на конструкцию при ее нормальной эксплуатации;

- расчетная это произведение от нормальных значений на соответствующие коэффициенты надежности по нагрузке. Расчетная нагрузка делится на постоянные и временные. Расчеты основных элементов конструкций и таблицы по сбору нагрузок приведены ниже в таблицах 2,3,4.

2.1.1 Сбор нагрузок на 1м2 покрытия

Ведомость расчёта нагрузок показана в таблице 2.

Таблица 2-Расчёт нагрузок на 1 м2 покрытия.

№ п./п. Наименование нагрузок NH (H) f NP (H)

І. Постоянные нагрузки

1 Четырехслойное покрытие из рубероида δ= 0,01м, γ=2000 кг/м3 2000 0,01м =20кг 200 1,3 260
2 Пароизоляция – 1 слой руберойда δ=1,5мм, γ=600 кг/м3 600 0,0015= 0,9кг 9 1,3 11,7
3 Утеплитель – пенополистерол δ=240мм, γ=40 кг/м3 40 0,24= 9,6кг   96   1,3   124,8
4 Цементно-песчаная стяжка δ=25 см, γ=1800кг/м3 1800 0,025м=45 кг 450 1,3 585
5 Ж/б плита покрытия 300кг 3000 1,1 3300

Итого:

3755   4281,5

ІІ. Временные нагрузки

1 Вес снегового покрова Nн = 100 кг/м2 1000 1,4 980

Всего:

4755   5261,5

2.1.2 Сбор нагрузок на ленточный фундамент, на 1м длины фундамента

Ведомость сбора нагрузок на ленточный фундамент на 1м длинны фундамента показана в таблице 3.

Таблица 3-Рсчёт нагрузок на ленточный фундамент

№ п./п. Наименование нагрузок NH (H) f NP (H)

І. Постоянные нагрузки

1 От покрытия: 4455 1=4455 5261,5 1=5261 5261   8418
2 От перекрытия: 5610 1=5610 6684 1=6684   6684     10694,4
3 Ж/б плита δ=220мм, γ=2500кг/м3 7,2м 0,18м 2500=3240кг 39600 1,1 43560
4 Утеплитель – пенополистерол δ=240мм, γ=40 кг/м3 7,2м 40 0,24= 69,12 кг 691,2 1,3 898,56

Итого:

56395,2   63520,56

ІІ. Временные нагрузки

1 Вес снегового покрова 700 1,6= 1120кг 1120 1,4 1568
2 Жилой дом: 1500 1,6=2400 1950 1,6=3120 2400 1.3 3120

Всего:

69995,2   82320,56

2.1.3 Сбор нагрузок на 1м2 перекрытия

В таблице 4 показана ведомость сбора нагрузок на 1м2 перекрытия.

Таблица 4- Сбор нагрузок на 1м2 перекрытия

Нагрузка Нормативная нагрузка, Коэффициент по надежности нагрузки Расчетная нагрузка,

Постоянная нагрузка

1 Многопустотная плита с круглыми пустотами   3000   1,1   3300
2 Тепло-звукоизоляция из керамзита δ = 45 мм (ρ = 300кг/м3)     135     1,3     176
3 Слоя цементного раствора δ = 20 мм; (ρ=1800кг/м3)   360   1,3   468

Продолжение таблицы 4

4 Линолеум δ=0,5см, γ=1800кг/м3 1800 0,005м = 9кг 90 1,2 108
Итого 3585   4052
Временная 3500 1,2 4200
В том числе: длительная   2000   1,2   2400
Кратковременная 1500 1,2 1800
Полная нагрузка 7085   8252

2.1.4 Подсчет нагрузок на 1 м2. горизонтальной проекции марша

Ведомость подсчёта нагрузок показана в таблице 5.

Таблица 5- Подсчет нагрузок на 1 м2 горизонтальной проекции марша

Вид нагрузки Подсчет нагрузок Норматив. нагрузка Коэффициент γf Расчетная нагрузка
Постоянная Собственный вес марша     5215,6   1,1   5737,2
Ограждение 27,28х9,81 273,4 1,1 300,7
Итого - 5489   6038
Временная - 3,000 1,2 3,600
Всего: - 8489   9638

2.2 Расчет ленточного фундамента

Рекомендациями по устройству фундаментов определяем (в метрах) его геометрические размеры: длину (Д), высоту (В), ширину (Ш). Перемножив эти величины, мы производим расчет объема фундамента Д×В×Ш=V (объем в м3). Вес фундамента (P) (переводим в тонны) равен произведению его объема (V) на его удельный вес (Y). Основным параметром для дальнейших расчетов фундамента будет являться ширина его подошвенной части, т.к. от нее зависит удельное давление на грунт. Исходя из этого, оцениваем достаточность площади (м2) подошвенной части фундамента (Д×Ш) для работоспособного фундамента. Здесь (Ш) является переменной функцией, которую подбираем по расчетам.

1. Определение глубины заложения фундамента:

Нф = 2,9 м – 1,1 м = 1,8 м (2.1)

2. Определение размеров подошвы фундамента:

Аф = Nн / R0 – Hф γср = 10,1 / 20 – 1,8 2,1= 0,6 м (2.2)

где: Аф – требуемая площадь подошвы фундамента;

γср - средний объемный вес грунта и бетона (γср = 1800 + 2400/2 = 2100кг/м3);

Nн – нормативная нагрузка;

R0 – расчетное сопротивление грунта: R0 = 20 т/м2.

Принимаем ширину подошвы фундамента =1м.

3. Определение полезной высоты фундаментной плиты.

Длина консоли при толщине стены в 0,5м.

а = в – в1/ 2 = (1000 – 500) /2 = 250см

Определяем давление на грунт:

Ргр = Nр / Аф = 15,46 / 1 = 15,46 т/м2. Ргр ≤ R0, 15,46 ≤ 20 т/м2 (2.2)

Определяем вес фундамента с грунтом:

G =L H B γ f = 1 1,7 1 2,100 1,1 = 3,9 т (2.3)

Nр общ = Nр + G = 11,3 + 3,9 = 15,2Н (2.4)

Условие выполнено.

Полезная высота фундаментной плиты из бетона кл.В - 10 ( Rвт = 5,81 кг/см2) из условия прочности бетона на растяжение.

h0 = a Pср / Rвт + 0,5 Ргр = 25 1,52 / 5,81 + (0,5 1,52) = 8,63см (2.5)

Принимаем по каталогу фундамент по каталогу ФЛ 10.24

4. Определяем площадь рабочей арматуры Аs на всю длину фундаментной плиты

L = 240см.

Момент консоли у грани стены от реактивного давления грунта Ргр = 1,52 кг/м2 и длины консоли, а = 25см.

М = Ргр L а2 / 2 = 1,52 240 252 / 2 = 114000кг см. (2.6)

Площадь рабочей арматуры из стали класса АII (Rs 2850 кг/м2)

Аs = Мmax / Rѕ γ0 h0 = 114000 / 2850 0,9 26,5 = 1,67см2 (2.7)

Принимаем 6Ø6 АII; Аѕ = 1,67см2

2.3 Расчет и конструирование лестничного марша

В основу расчетов заложено определение основных размеров лестничного марша, которые будут максимально соответствовать удобству и безопасности перемещения. К основным параметрам лестницы нужно, прежде всего, отнести высоту подъема, тип лестницы, площадь в плане, крутизну, число ступеней, а также их ширину и высоту. При определении общей ширины лестницы учитывается ширина ограждения и величина зазора между маршами, который должен быть равен 10 см. Вторым основным показателем при расчете лестничного марша является его уклон (крутизна), который зависит от ширины и высоты ступеней лестницы (рисунок 10). В строительной терминологии принято высоту ступени называть «высотой подступенка», а ее ширину — «шириной проступи» или «свесом». ширина проступи и высота подступенка должны соответствовать средней длине шага человека.

Пример расчета сборного железобетонного марша

Исходные данные. Лестничный марш ребристой конструкции шириной 1050 мм из тяжелого

бетона. Бетон класса В 15; Rв =8,5 МПа; Rвt = 0,75 МПа; γв2= 0,9; Ев = 2,05 104 МПа; продольная арматура каркасов класса А–II, Rs = Rsc = 280 МПа, Еs =2,1 105 МПа, поперечная арматура класса Вр I, Rsw = 260 МПа арматура сеток класса Вр-I. Высота этажа 2,8 м. Угол наклона марша α=30º, ступени размером 15 30 см.

Определение нагрузок и усилий.

Собственный вес типовых маршей по каталогу - qⁿ = 3,6 кН/ м2горизонтальной проекции. Временная нормативная нагрузка согласно для лестниц жилого дома Рn=3 кН/м2, длительно действующая временная нагрузка Рⁿℓd=1кН/м2, коэффициент надежности по нагрузке γf =1,2. Расчетная нагрузка на 1 м длины марша

q=(qⁿγƒ+pⁿγƒ) α (23)

q =(3.6 1.1+3 1.2) 1.05=7.94кН/м.

Расчетный изгибающий момент в середине пролета марша:

М=qℓ²⁄8cos£ (24)

М = 7,94 9/8 0,867= 10,30кНм.

Поперечная сила на опоре:

Q=qℓ/2cosα (25)

Q =7,94 3/2 0,867=10,3кНм.

Предварительное назначение размеров сечения марша.

Толщина плиты (по сечению между ступенями) h’f =30 мм,

высота ребер (косоуров) h=170 мм,

толщина ребер вτ =80 мм

За расчетное сечение принимают тавровое с полкой в сжатой зоне:

в=2вτ =2 80=160мм; ширину полки вƒ' – не более вƒ'=2(ℓ⁄6)+ в= 2 (300/6)+16=116 см или вƒ'= 12hƒ'+в= =12 3+16=52см.

Расчет прочности по нормальным сечениям

Определение площади сечения рабочей продольной арматуры. Нейтральная ось проходит в полке. Рабочая высота hο=h-α=17- 2,5=14,5 см.

1030000<8,5 (100) 0,9 52 3 (14,5-0,5 3)=1551420Нсм.

– условие удовлетворяется.

Подбор арматуры выполняют по формулам для прямоугольных сечений шириной

в'f =52 см. Вычисляют

αm (Aο) = Mγn/(γв2Rвв'f hο²)==1030000 0,95 / 0,9 8,5 (100 )52 14,5 м2= 0,117

η=0,938;

Площадь сечения арматуры

Аs = Mγn / Rsηho (26)

Аs =1030000 0.95 / 280 (100) 0.938 14,5 = 2,57см2 ;

принимают 2Ø14А–IIAs=3,08 см2

В каждом ребре устанавливают по одному плоскому каркасу К-1

Расчет по прочности, наклонных к продольной оси элемента.

Поперечная сила на опоре Q max =13,7 0,95=13,0 кН

Проверяют условие Q < 0,3 µw1 βRв1Rsηhο,

Где µw1=1-βRв =1-0,01 0,9 8,5=0,924; α =Es / Еb =2,1 105 / (2,05 104) =10,2. Задаются шагом S =10 см. Поперечные стержни из арматуры класса Вр-I, диаметром 5 мм. Площадь поперечных стержней Аsw =2 0,196=0,392 см2;

µw =Аsw / (вs) (27)

µw = 0.392 / (16 10) = 0,0024; µw1 = 1+5

µw α=1+5 10,2 0,0024=1,122.

Так как условие

13000 Н < 0,3 1,122 0,924 0,9 8, (100) 16 14,5=55200Н

удовлетворяется, то принятые размеры сечения достаточны.

Проверяют условие Q ≤ φв3 Rвt вho (1+φn), при соблюдении этого условия значит, что наклонные трещины не образуются и, следовательно, расчет по наклонным сечениям не требуется. При отсутствии предварительного напряжения Р=0 и φn =0, условие

13000 Н > 0,6 0,9 0,75 (100) 16 14,5 (1+0)=9396Н

– не удовлетворяется, поэтому поперечную арматуру необходимо ставить по расчету.

Вычисляем в'f =в+3h'f =16+3 3=25 см;

φƒ=0,75(в'f -в)h'f /вhο = 0,75 (25-16) 3 / 16 14,5=20,25 / 232 = 0,087 < 0,5;

Проекция наклонного сечения:

Со =√φв2 (1+φƒ +φn )Rвt вhο2 / qsw (28)

Со =√ 2 (1+0,087+0) 0,9 0,75 (100) 16 14,52 / 1019,2 =22 см.

Усилие в поперечных стержнях на единицу длины элемента:

qsw= Rsw Asw / s (29)

qsw =260 0,392 100/10= 1019,2 Н/см;

так как С0= 22 см <2hο=2 14,5=29 см, вычисляем

qsw=Q2/[4φв2(1+φƒ+φn)Rвtвhο2] (30)

qsw =130002 / [4 2 (1+0,087+0) 0,9 0,7 5 (100) 16 14,52]=85,7 Н/см.

Шаг поперечных стержней:

S=Rswn ƒw / qsw (31)

S = 260 (100) 2 0,196 / 85,7= 118,9 см.

Максимально допустимый шаг поперечных стержней:

Smax = 0,75φв2(1+φf +φn)Rвt вhο² /Q (32)

Smax = 0,75 2 (1+0,087+0) 0,9 0,75( 100) 161 4,52 / 13000=28,4см.

Так как принятый шаг поперечных стержней S=10 см меньше полученных S и Smax и по конструктивным соображениям его увеличивать нельзя. Тогда в крайних четвертях пролета марша, принимаем шаг поперечных стержней S=100 мм, в средней части пролета S=200 мм.

Плиту марша по конструктивным соображениям армируют сеткой – С 4Вр-I-100 / 3Вр-I-100,а в верху продольных ребер – монтажные стержни 2Ø4Вр-I; верхняя арматура-9Ø4 Вр-IAs=1,13см2. Плита монолитно связана со ступенями, которые армируют по конструктивным соображениям. Диаметр рабочей арматуры ступеней с учетом транспортных и монтажных воздействий назначают в зависимости от длины ступеней при lst = 1/ 1,4 м – Ø6мм;

Lst =15/ 1,9м-Ø7/ 8мм;

lst=2-2,4м– Ø8/ 10 мм.

Хомуты выполняют из арматуры Ø4/ 6 мм шагом 200 мм.

3 Технологическая часть

3.1 Исходные данные

Пятиэтажный крупнопанельный жилой дом в п.Астраханка.

Конструктивная схема здания с продольными и поперечными несущими стенами и отпиранием плит перекрытий по контуру или по трём сторонам. Фундаменты - ленточные, монолитные бетон В 15. Стены наружные и внутренние –панельные. Перекрытия - сборные железобетонные плиты. Санузлы - сборные железобе­тонные. Лестницы - сборные железобетонные марши. Площадки - сборные железобетон­ные. Балконы и лоджии - сборные железобетонные в 12,5. Крыша – двускатная типовая из металлочерепицы. Двери наружные, внутренние - щитовые конструкции. Окна и балконные двери - пластиковые. Встроенное оборудование - шкафы, антресоли. Полы - линолеум, керамическая плитка. Наибольшая масса монтажного элемента - 7,57 т. (плита перекрытия).

Инженерное оборудование:

Водопровод - хозяйственно-питьевой, расчетный напор у основания стояка - 15,0 м. канализация - хозяйственно-фекальная в наружную сеть. Отопление - водяное цен­тральное. Вентиляция - естественная. Электроснабжение - от внешней сети, напряжение 380/220 В. Электроплиты кухонные, мойки, унитазы, ванны, умывальники в квартирах не устанавливаются.

4 Технологическая карта на кровельные работы

4.1 Область применения

1.1 Технологическая карта разработана на устройство кровельного покрытия из панелей металлочерепицы для общественных и жилых зданий, спортивных сооружений и коттеджей, имеющих уклон ската кровли от 15 - 20 °.

Кровельные листы металлочерепицы - это профилированные листы с волнистой формой гофры, имитирующие конфигурацию натуральной черепицы. Основой металлочерепицы является гладкий горячее-оцинкованый лист толщиной 0 ,5 мм с полимерными покрытиями.

Качество полимерных покрытий должно соответствовать ГОСТ 30246-94 и сертифицикационным документам заводов изготовителей.

Выбор типа полимерного лакокрасочного покрытия основывается на эстетических (цвет) и эксплуатационных (агрессия, температура, степень коррозийной стойкости и т.п.) требованиях к кровельному покрытию.

1.2 Листы металлочерепицы выпускаются различных типов (Таблица 1), отличающихся формой и высотой волн, ширин ой листа, а также цветом и видами покрытия лицевого слоя. Металлочерепица – современный кровельный материал для скатных крыш с уклоном не менее 12 градусов. Эффективная имитация черепичного покрытия, надежность металла и повышения износостойкость декоративновыгорающих под солнцем, обеспечели популярноть и уверенно растущий спрос для этого вида кровли. Ежегодно на российском рынке продается около 100 млн квадратных метров металлочерепицы. Цвета металлочерепицы, типы профиля, и геометрических размеров зависит от индивидуальных эстетических предпочтений застройщика, на срок службы и качество материала оттенок не влияет (хотя многие считают что яркие цвета быстрее выгорают, на практике – это зависит только от качества покрытия). Цветная палитра – от 20 до 40 оттенков, в зависимости от марки сырья. По данным производственно-торговых фирм, самой популярный цвет у наших соотечественников – темно-красно-бордо.

1.3 Для металлочерепица важна максимальная точность размеров ( длина, ширина, высота листа, форма профиля и толщина металла, от этих параметров зависит не только качество, но и монтаж ( не редко один и тот же вид металлочерепицы от разных производителей «не стыкуются» при укладке).

4.2 Технология выполнения кровельных работ

Листы металлочерепицы поставляются на строительные объекты с заводов, как правило, по предварительно заявленным размерам, которые устанавливаются в результате тщательных обмеров ската крыши.

Форма крыши - односкатная, двускатная, щипцовая, мансардная и др. влияют на размеры заявляемых профильных листов, так как наиболее важное значение при обмерах ската имеют основной размер: от карниза до конька.

При обмерах ската учитывается непременное условие - листы металлочерепицы укладывают на обрешетку так, чтобы край ее выступал наружу не более чем на 40 мм. Превышение этого размера (40 мм) не допускается из-за возможной деформации листа.

При устройстве стропил и обрешетки не должно быть перекосов, скаты должны иметь все размеры в соответствии с проектом.

Для устройства кровли используются профилированные листы металлочерепицы, зная стандартную полезную ширину листов металлочерепицы, можно подсчитать необходимое их количество. При длине скатов более 7,5 м листы рекомендуется разбивать на два куска с нахлёстом 200 мм.

Хранить листы металлочерепицы, поступившие с завода на строительную площадку, нужно следующим образом: привезенные листы металлочерепицы в заводской упаковке должны быть уложены на ровном месте на брусья толщиной до 20 см с шагом до 0,5 м. Если монтаж кровли планируется на срок более 1 месяца, листы металлочерепицы следует переложить рейками. Высота стопки листов не более 1 м.

Перед началом устройства кровли из металлочерепицы произвести контрольный обмер скатов с установлением плоскостности и их перпендикулярности по отношению к линиям конька и карнизов. Этот процесс является контрольным потому, что он будет определяющим к соблюдению качества укладки металлочерепицы.

Обрешетка под листы металлочерепицы выполняется из антисептированных досок сечением 100 мм (а - высота доски, определяется проектом; при шаге стропильных конструкций 700 - 900 мм, а = 32 мм) с расстоянием по осям:

а) для листов Классик (тип I) расстояние от крайней обрешетины - 300 мм, последующие расстояния между осями - 350 мм;

б) для листов МП Элит (тип II) расстояние от крайней обрешетины 350 мм, последующие расстояния между осями - 400 мм;

в) для листов Ставан (тип I) расстояние от крайней обрешетины - 300 мм, последующие расстояния по осям - 350 мм.

Выходящая на карниз доска должна быть на 10 - 15 мм толще других.

Обрешетку следует укладывать сверху на свободно уложенные стропила гидро- пароизоляционный материал для обеспечения вентиляции под кровельными листами (между гидроизоляционным материалом и металлочерепицей) и предотвращения конденсата с нижней стороны кровельного листа. Материал гидропароизоляции должен впитывать влагу со стороны теплоизоляции. Для хорошей вентиляции гидропароизоляция делается так, чтобы струя холодного воздуха беспрепятственно могла пройти от карниза под конек крыши. Вентиляционные отверстия устраиваются в самом высоком месте кровли.

Гидропароизоляционный материал (прокладку) устанавливают внахлест (100 - 150 мм) от карниза к коньку. Воздух для вентиляции попадает под профильный лист от карниза к коньку.

При устройстве обрешетки под листы металлочерепицы в сырых помещениях оставляют зазор (минимум 50 мм) между нижней поверхностью гидроизоляции и нижним покрытием. Такая конструкция требует поднять обрешетку дополнительно на 50 мм, чтобы нижняя часть гидроизоляции проветривалась. Для этого на стропила прибивают бруски сечением 50 x 50 мм. Для предотвращения просачивания влаги на обрешетку под конек следует прибить полосу гидроизоляционного материала.

Доски на торцевых участках и доски ребристой обшивки, выходящие на карнизы, должны быть выше обрешетки на высоту профильного листа.

Карнизная планка должна быть закреплена до укладки листов металлочерепицы оцинкованными гвоздями через 300 мм. Чтобы коньковая планка была хорошо закреплена, под нее по обе стороны прибивают по две дополнительные доски.

Монтаж листов металлочерепицы начинается с торцевых участков на двускатной крыше, а на шатровой крыш е листы устанавливают и крепят от самой высокой точки ската по обе стороны.

Капиллярная канавка каждого листа должна быть накрыта последующим листом. У листов разного типа капиллярная канавка находится следующим образом:

1 у листа Классик - на волне левого края;

2 у листа Ставан - н а правом крае.

Монтаж кровельных листов можно начинать как с левого, так и с правого торца. Когда монтаж начинают с левого края, то следующий лист устанавливают под последнюю волну предыдущего листа. Край листа устанавливают по карнизу и крепится с выступом от карниза на 40 мм.

Крепление листов металлочерепицы начинать с закрепления трех-четырех листов винтом самонарезающим на коньке, выровнять их строго по карнизу, затем крепить окончательно по всей длине.

Для этого установить первый лист и прикрепить его одним винтом самонарезающим у конька. Затем уложить второй лист так, чтобы нижние края составляли ровную линию. Скрепить нах л ест одним винтом самонарезающим по верху волны, под первой поперечной складкой. Если окажется, что листы не стыкуются, следует сначала приподнять лист от другого края, затем слегка наклоняя лист и двигаясь снизу вверх, укладывать складку за складкой и скреплять винтом самонарезающим по верху волны под каждой поперечной складкой.

Скрепить 3 - 4 листа между собой и получившийся ровный нижний край выровнять строго по карнизу, затем скрепить листы к обрешетке окончательно.

Профильные листы крепить винтами самонарезающими с окрашенной восьмигранной головкой с уплотнительной шайбой, которые ввинчивают в прогиб волны профиля под поперечной волной перпендикулярно к листам. Используются, как правило, винты размерами 4,5 х 19 мм и 4,8 х 25,35 мм. На каждый квадратный метр профиля устанавливать 7 винтов самонарезающих, учитывая, что по краю лист крепится только в каждой второй волне.

В местах продольных нахлестов листов металлочерепицу рекомендуется скреплять между собой при помощи винтов самонарезающих размером 4,5 (4,8) х 19 мм с шагом через одну волну. В местах нахлеста листов металлочерепица по длине рекомендуется обеспечить «перехлест» листов не менее 200 мм. У металлочерепицы Компакт величина « перехлеста» составляет 110 мм. В месте нахлеста крепление производить в каждую вторую волну под поперечным рисунком.

В местах ендов должен устанавливаться гладкий лист шириной 1250 мм по сплошной обрешетке. Гладкий лист крепить к сплошной обрешетке оцинкованными гвоздями. После укладки листов металлочерепицы рекомендуется установить сверху декоративную планку. Планку устанавливать строго по шнуру, шаг винтов 200 - 300 мм.

Торцевую планку крепят к деревянному основанию винтами самонарезающими, эта планка покрывает торец поверх волны профиля. Планку устанавливать строго по шнуру, шаг винтов 200 - 300 мм.

Конек крыши должен закрываться коньковыми элементами после установки всех рядовых листов металлочерепицы и закрепления уплотнительной прокладки. Коньковые элементы должны закрепляться винтами самонарезающими на каждой второй профильной волне. Между коньком и листами металлочерепицы рекомендуется устанавливать специальную профильную уплотнительную прокладку. Конькову планку устанавливать строго по шнуру, шаг винтов 200 - 300 мм. Профильная уплотнительная прокладка крепится к обрешетке тонкими оцинкованными гвоздями.

Скатывание снега над входом в здание явление опасное, поэтому на расстоянии около 350 мм от карниза под вторым поперечным рисунком следует закрепить специальное снегозадерживающее устройство. Крепление следует осуществить сквозь лист к обрешетке большим винтом самонарезающим или болтом.

При необходимости обрезки листов металлочерепицы следует пользоваться ножовкой по металлу, ножницами или ручной электропилой с твердосплавными зубьями. Все места среза, сколов и повреждений защитного слоя должны быть окрашены для предохранения листа металлочерепицы от кромочной коррозии. Для безопасной эксплуатации крыши необходимо установить: лестницы для подъема на крышу, переходные мостики должны быть закреплены на крыше, если уклон составляет больше, чем 1:8. Крепление под мостик фиксируются шурупами через листы металлочерепицы к дополнительному основанию. Расстояние между креплениями - 1000 мм Лестницы на крыше крепятся шурупами сквозь лист к обрешетке. В местах примыкания листов металлочерепица к вертикальным поверхностям (стены, трубы и т.п.) рекомендуется устанавливать планки стыков.

4.3 Требование к качеству и приемке работ

В процессе подготовки и выполнения кровельных работ проверяют:

­­­­­- качество листов металлочерепицы ;

- отсутствие царапин , деформаций, изгибов, надломов, размеры по длине;

- качество выполнения обрешетки - сечение обрешетин, расстояние между обрешетинами и соответствие проектному решению;

- наличие прокладочного гидроизоляционного материала;

- наличие торцевых, коньковых, карнизных планок;

- готовность всех конструктивных элементов для выполнения кровельных работ;

- правильность выполнения всех примыканий к выступающим конструкциям;

- правильность выполнения вентиляционного канала;

- правильность выполнения конька , ендовы, карнизов;

- правильность установки и закрепления лестницы, переходных мостиков, лестницы на крыше, правильность устройства системы водоотвода.

Приемка работ должна сопровождаться тщательным осмотром ее поверхности и особенно в ендовах, на карнизных участках, в местах устройства конька, всей водоот вод ящ ей системы.

Выполненная кровля из металлочерепицы должна удовлетворять следующим требованиям: все листы металлочерепицы, в том числе коньковые элементы должны быть плотно прикреплены к обрешетке , без перекосов, с соблюдением нахлесток, с соблюдением размера выноса обрешетки. На поверхности листов металлочерепицы не должно быть повреждений, изломов, вмятин, царапин.

Обнаруженные при осмотре готовой кровли производственные дефекты должны быть исправлены до сдачи дома в эксплуатацию.

Приемка готовой кровли должна быть оформлена актом с оценкой качества работ.

Приемка выполненных работ подлежит освидетельствованию актами скрытых работ, в том числе выполненной пароизоляции , теплоизоляции, гидроизоляционного слоя (если эти элементы конструкции имеются), устройство антенн, растяжек, стоек, мансардных окон.

Требования к качеству кровель и предметы контроля приведены в Таблице 3

Контролируемые параметры

Таблица 3

Код Наименование процессов и конструкций, подлежащих контролю Технические характеристики оценки качества Предмет контроля Способ контроля и инструмент Время проведения контроля Ответственный за контроль
1 2 3 4 5 6 7
1 Обрешетка Соответствие проекту Сечение и ровность поверхности; антисептирование Измерительный, рейка КОНДОР - 3М; визуально В процессе работы Строительный мастер
2 Укладка торцевой планки Т о ж е Линейность, качество крепления Визуально по шнуру Т о ж е Т о ж е
3 Укладка коньковой планки То же Линейность, качество крепления Т ож е То же Т о ж е
4 Укладка карнизной планки Соответствие проекту Линейность, качество крепления Визуально по шнуру В процессе работы Строительный мастер
5 Монтаж кровельных листов Т о ж е Плотность (отсутствие зазоров) Визуально Т о ж е То же
6 Собл ю дение нахл есто в по ширине, по длине То же Прилегание листов друг к другу Измерительный, рулетка Т о ж е То же
7 Ендова Т о ж е Наличие подкладочного листа Визуально Т о ж е То же

4.4 Технико-экономические показатели

Значения затрат труда (ч / час), выработки на одного рабочего в смену (м2 ) и заработной платы рабочих (руб.) рассчитываются в целом на общий объем кровельных работ или по элементам конструкции на основании калькуляций, исходя из нормативных затрат труда.

4.5 Калькуляция затрат труда

Таблица 4

Код Обоснование, шифр по ЕНиР Наименование работ Единица измерения Объем работ Норма времени на единицу измерения, чел.-ч Затраты труда на общий объем работ, чел.-ч
1 2 3 4 5 6 7
1 ЕН иР § 1 -8 , п. 21 а Подъем листов металлочерепицы на кровлю 100 т 0 ,005 17 0,68
2 ЕНиР § 7 -2 , п. 4 а Укладка листов металлочерепицы 100 м2 покрытия 7,13 46 40,99
