Расчет запасов материалов и площадей складов для хранения



При проектировании стройгенплана решающую роль играет вопрос организации приобъектного складского хозяйства. Емкость складов зависит от количества хранимых ресурсов и способа их хранения. Объем материалов определяют исходя из среднесуточного расхода и нормы их запаса в днях потребления, зависящих от вида материалов и изделий, дальности и условий их транспортирования:

Норма запаса может колебаться от 3 до 7 дней; при значительной отдаленности базисных складов или при завозе грузов железнодорожным или водным транспортом эта норма увеличивается. Одним из средств сокращения складских площадей является монтаж с транспортных средств, при котором отпадает необходимость в площадях для хранения элементов, доставляемых панелевозами по почасовому графику.

Площадь склада S в м2 определяется по формуле:

где P – количество материалов, необходимое для хранения на складе; N – норма укладки материала на 1 м2 полученной площади склада;

b – коэффициент использования площади склада, принимаемый равным: при хранении на стеллажах – 0,35 ¸ 0,4; в закромах – 0,6 ¸ 0,7; в штабелях – 0,4 ¸ 0,6; при открытом хранении – 0,4 ¸ 0,7.

Для хранения материалов, портящихся на открытом воздухе (цемент, известь, гипс, войлок, минеральная выта, сухая штукатурка, фанера, сталь кровельная, гвозди, метизы, огнеупоры и пр.) сооружаются закрытые не отапливаемые склады, а для дорогостоящих материалов, не допускающих замораживания (москательные материалы, спецодежда, канцелярские принадлежности и пр.) – закрытые отапливаемые склады.

Под навесами хранятся: сталь арматурная, столярные изделия, кровельные рулонные и асбестоцементные материалы, плитки облицовочные и пр. Открыто можно хранить лес, кирпич, камень, щебень, песок, трубы, сталь прокатную и сортовую, сборные железобетонные изделия, стальные конструкции.

Расчет складских площадей следует производить в виде таблицы (табл. 6.1).

Нормы площади склада (графа 9) принимаются по справочникам, суточная норма расхода – по проекту производства работ.





Таблица 6.1

Расчет складских помещений

п/п

Наименование материалов

Единица измерения

Суточная норма расхода

Срок хранения запаса

Количество материалов

Коэффициент неравномерности потребления

Количество материалов с учётом коэффициента неравномерности

Площадь склада

Тип склада (закрытый, навес, открытый)

На единицу измерения Всего
1 2 3 4 5 6 7 8 9 10 11




Для обеспечения своевременной разгрузки поступающих на площадку материалов различными видами транспорта необходимо иметь достаточный разгрузочный фронт, определяемый по формуле (6.3):

где L – длина разгрузочного фронта в м;

n – количество транспортных единиц, поступающих за смену;

l – длина транспортной единицы в м;

d – расстояние между транспортными единицами, принимаемое для автотранспорта равным 2,5 м, для железнодорожного 1,5 м;

m – число подач под разгрузку в смену;

k – коэффициент неравномерности подачи транспорта, принимаемый равным 1,1¸1,3.

Длина транспортной единицы l принимается по справочникам. Для ориентировочных подсчетов можно принимать: для автотранспорта (бортовых машин) l = 6,0¸7,5 м, для прицепа одноосного l = 3 м, для двухосного l = 5,5 м, для четырехосных железнодорожных вагонов нормальной колей l = 14 м, для узкой клеи l = 7 м.

Склады размещают в зоне действия кранов, обеспечивая свободный подъезд к ним. При складировании материалов и конструкций на открытых площадках в штабелях надо следить, чтобы расстояние их от стены здания или от забора было не менее 25 см, а между штабелями оставались бы проходы для движения человека шириной 0,75–1 м. Материалы массового потребления (кирпич, фундаментные блоки, стеновые панели) располагают по всему периметру строящегося здания.

Закрытые склады размещают, возможно, ближе к центру площадки, соблюдая пожарные разрывы. Крупные сборные железобетонные элементы стальные конструкции (колонны, балки, фермы) при разгрузке раскладывают, возможно, ближе к месту их установки, чтобы избежать дополнительных перемещений.

На стройгенплане должны быть показаны места приемки товарного раствора и бетонной смеси. Эти места оборудуют приемными бункерами, питающими бетононасосы, растворонасосы, транспортеры, виброжелобы и другие устройства для транспортирования смесей на рабочие места.

Приемные устройства должны быть оборудованы приспособлениями для дополнительного механического перемешивания поступающей смеси, а также для приготовления замесов при получении сухих смесей. Для разгрузки прибывающих смесей из автосамосвалов возле приемных бункеров надо сооружать эстакады или передвижные мосты, кроме того, следует подвести электроэнергию и воду. В зимнее время подводят также тепло, а приемные устройства утепляют.

6.3. Определение номенклатуры, расчет площадей и выбор временных зданий на строительных площадках

Номенклатура и размещение временных сооружений определяются в зависимости от характера и размеров строящегося объекта, продолжительности его строительства и наибольшего количества рабочих строителей занятых в смену.

При возведении комплекса зданий объем временного строительства может быть сокращен за счет возведения в первую очередь некоторых постоянных строящихся зданий или их частей, которые можно использовать под конторы, бытовые помещения, кладовки и пр.

С целью сокращения длины коммуникаций (электросетей, водопровода, теплопроводов, канализации) временные административно-бытовые и производственные здания должны располагаться сосредоточенно, однако вне зоны действия монтажных кранов и с соблюдением следующих противопожарных разрывов в м:

- несгораемые от несгораемых … 10 м;

- несгораемые от сгораемых …… 16 м;

- сгораемые от сгораемых ……… 20 м.

Временные здания должны располагаться на расстоянии не менее 2,5 м от заборов. Контору производителя работ (начальника участка) сооружают у въезда на площадку, чтобы устранить лишнее хождение по площадке посетителей, а также шоферов прибывающих с грузом. Далее располагают бытовые помещения для рабочих, закрытые склады, навесы, мастерские. На объектах, где значительные объемы работ выполняют субподрядные организации, должны быть предусмотрены помещения для них, т.к. многие из них приступают к производству работ в завершающий период строительства, для размещения их можно использовать законченные части зданий.

Временные здания и сооружения должны быть инвентарными и типовыми. При сроках строительства до 1,5 лет, а также на строительстве объектов линейного характера (трубопроводы, дороги) применяются передвижные вагончики. При боле длительных сроках строительства применяются временные здания и сооружения сборно-разборного типа. Нормы для расчета необходимых площадей различных подсобных и санитарно-гигиенических помещений следует брать из таблицы 6.2.

Линейные размеры временных зданий могут быть определены по их площади, считая ширину их равной 5 или 10 м.

На строительной площадке прокладывают дороги и проезды, пригодные для движения по ним автотранспорта в любое время года.

Ширина проезжей части дорог при езде в одном направлении принимается равной 3,5 м, но с обязательным уширением до 6 м в местах, где будут останавливаться автомашины для выгрузки.



Таблица 6.2

Нормы для расчета необходимых площадей различных подсобных и санитарно-гигиенических помещений

Назначение временных помещений Показатели Ед. изм. Количество на единицу Одновре-менно пользующихся, %
1 2 3 4 5
Мастерские По ППР м2
Контора начальника участка Площадь на одного сотрудника м2 3,5 – 5,0 100
Гардероб с умывальней Площадь на одного рабочего м2 0,5 70
Помещение для приема пищи Площадь на одного рабочего м2 1,0 30 – 50
Сушилка для одежды Площадь на одного рабочего м2 0,2 40
Обогревалка Площадь на одного рабочего м2 0,5 50
Душевая Площадь на один рожек, обслуж. 10-20 чел. м2 3 50
Уборные выгребные Площадь на одно очко, обслуж. 30 чел. м2 2,0 – 2,5   100
Уборные канализированные Площадь на один унитаз, обслуж. 20 чел. м2 2,2 – 3,5 100



6.4. Расчет временного водоснабжения строительной площадки

В ПОС показатели потребности в воде, электроэнергии, тепле и сжатом воздухе определяются по укрупненным нормативам ЦНИИОМТП Госстроя России на 1 млн. рублей годовой программы строительно-монтажных работ. На стадии рабочего проектирования эти потребности определяются более точно путем расчетов по направлениям расхода ресурсов.

Временное водоснабжение. Вода на стройке расходуется на производственные, хозяйственно-бытовые нужды и на тушение пожаров. Полная потребность в воде определяется по формуле:

где Впр – расход воды на производственные нужды; Вхоз – расход воды на хозяйственные нужды; Впож – расход воды на тушение пожаров.

Нормы расхода воды принимать по справочной и нормативной литературе.

При определении суммарной потребности в воде в расчете применяются следующие коэффициенты неравномерности потребления:

на производственные нужды – 1,5; на строительные машины – 2,0; на хозяйственно-бытовые – 2,7.

Потребность в воде для тушения пожаров может применяться для стройплощадок площадью до 10 га равной 10 л/с.

Источником водоснабжения стройплощадки могут быть существующие городские или заводские сети, при их отсутствии устраивают временные насосные станции на реках, озерах или других водоемах.

Диаметр труб Д (мм) для временных сетей водоснабжения определяют по формуле:

где Q – расчетный расход воды в л/с;

v – скорость движения воды по трубам, принимаемая равной 1,5 м/с.

С целью снижения затрат на временное водоснабжение рекомендуется в подготовительный период укладывать предусмотренные проектом сети постоянного водоснабжения. При затруднительном получении воды от существующих источников в количествах, необходимых для пожаротушения, на площадке устраивают водоемы, емкостью из расчета тушения пожара в течение 3-х часов. В этом случае потребность в воде на производственные и хозяйственные нужды высчитывается без применения коэффициента 0,5.



6.5. Расчет временного энергоснабжения строительной площадки

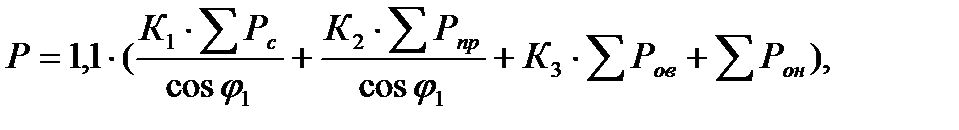

Временное электроснабжение. Подсчет необходимой для стройплощадки трансформаторной мощности P электроэнергии производится по формуле:

(6.6)

где 1,1 – коэффициент, учитывающий потери мощности в сетях;

S Pc – сумма номинальных мощностей всех установленных моторов в кВт;

S P пр – мощность, потребляемая на технологические (производственные) нужды строительной площадки (электросварка, электропрогрев грунта, бетона);

S P ов и S P он – общая мощность осветительных приборов внутреннего и наружного освещения;

cos j 1 и cos j 2 – средние коэффициенты мощности по группам потребителей, принимаемые для электродвигателей 0,7, для производственных погрузок – 0,8;

K 1 , К2, К3 – коэффициент спроса соответствующих групп потребителей, учитывающие не одновременность работы (соответственно 0,7; 0,4; 0,8).

Источниками электроэнергии для строительства могут быть существующие сети с постоянными или временными трансформаторами подстанциями, а при их отсутствии – передвижные электростанции (ПЭС) мощностью от 15 до 250 кВт, размещенные в фургоне и именуемые в соответствии с мощностью, например: ПЭС100 – 100 кВт. На строительной площадке применяется преимущественно воздушная разводка сетей за исключением мест, где по требованиям техники безопасности ее заменяют кабельной подземкой, например в зоне работы кранов, при переходах через дороги и т.п.

Временное теплоснабжение. Общую потребность в тепле на стройплощадке Q общ определяют (в ккал/час) по формуле:

(6.7)

где Q 1 – потребность в воде на отопление зданий и тепляков;

Q 2 – потребность в тепле на технологические нужды;

К1 – коэффициент, учитывающий потери в сетях, принимаемые 1,1¸1,15;

К2 – коэффициент, отражающий добавку на неучтенные расходы тепла, принимаемый в зависимости от точности расчетов равным 1,1¸1,2 .



Расход тепла Q 1 для отопления зданий (в ккал/час) определяется по формуле:

(6.8)

где V – объем зданий в м3;

q 0 – удельная тепловая характеристика здания в ккал/м ч град , ограниченная для временных административных зданий 0,63, для производственных 0,80, для тепляков 0,90;

t в – внутренняя температура; t п – наружная температура.

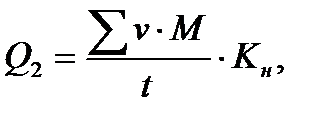

Часовой расход тепла на технологические нужды при производстве строительно-монтажных работ Q 2 определяется по формуле:

(6.9)

где S v – объем работ;

М – удельный расход тепла на единицу объема работ берется по справочникам;

t – расчетное время потребления тепла в часах;

Кн – коэффициент неравномерности расхода тепла, принимаемый 1,1¸1,2.

Источниками теплоснабжения могут быть существующие городские и заводские теплосети, а при отсутствии их временные котельные (установка соответствующей производительности).

Снабжение строительства сжатым воздухом. Потребность строительства в сжатом воздухе Q в м3/мин определяется по формуле:

(6.10)

где F 1, F 2 – расход сжатого воздуха отдельными механизмами;

n 1, n 2 – число однородных механизмов; К1, К2 – коэффициенты одновременности, принимаемые равными 0,6¸0,7.

Источниками получения сжатого воздуха могут быть центральные заводские компрессорные станции или передвижные компрессоры. При определении мощности компрессора следует к значению Q, округляющему потребность в сжатом воздухе, применять коэффициент 1,3 на потери воздуха в компрессорах, воздухопроводах и на продувку.

Технико-экономические затраты :

- Затраты на возведение временных зданий и сооружений

- Компактность стройгенплана (отношение площади застройки строящегося объекта к площади стройгенплана)

- Отношение суммарной площади застройки временных зданий и сооружений к площади строящегося объекта (необходимо снижать).
