Основные операции ТП сборки



Основные этапы сборки Объекты сборки Основные типовые операции
Комплектация Печатные платы, комплектующие, детали Распаковка из тары поставщика. Входной контроль параметров. Размещение в тех­нологической тape

Подготовка к

монтажу





Печатные платы Промывка платы. Контроль печатного монтажа. Контроль паяемости платы. Маркировка платы
Навесные элементы (ЭРЭ, ИМС) Лакирование обозначений номиналов. Рихтовка и обрезка выводов. Флюсование и лужение выводов. Формовка выводов. Промывка и сушка ЭРЭ и ИМС. Комплек­тация. Кассетирование
Установка на печатную плату Детали Установка и закрепление соединителей (разъемов), контактов (штырей, лепест­ков), навесных шин, прокладок. Стопорение механических соединений
    Навесные элементы Установка и фиксация резисторов, дио­дов, конденсаторов, транзисторов. Уста­новка и фиксация микросхем. Контроль установки элементов
Выполнение кон­тактных соедине­ний Плата с деталями, ЭРЭ, ИМС Флюсование и пайка соединений. Про­мывка и сушка модуля. Контроль кон­тактных соединений
Контроль модуля и защита от внешних воздействий Модуль Контроль и регулировка функциональ­ных параметров. Монтажные операции (дополнительные). Контроль параметров, защита модуля (лакирование), испытания и контроль. Сдача на соответствие ТУ



Этап комплектации навесных элементов и деталей, входящих в состав модулей первого уровня, трудоемок и выполняется в основном вручную. Это связано с многообразием тары, в которой поставляются ЭРЭ и ИМС. Микросхемы в индивидуальной таре-спутнике распаковываются на автома­тах с ориентацией по ключу и укладкой в технологические кассеты.

Этап подготовки к монтажу включает техпроцесс подготовки печат­ных плат, ЭРЭ, ИМС и конструкционных деталей. Операции подготовки ЭРЭ и ИМС в мелкосерийном производстве выполняются вручную на рабо­чем месте монтажника простейшими приспособлениями, с размещением элементов в технологической таре по номиналам. В крупносерийном производстве применяются автоматы рихтовки и обрезки выводов, флюсования и лужения, промывки и сушки подготовленных навесных эле­ментов. Автоматизированная подготовка требует специальных кассет для загрузки и выгрузки элементов. Для ЭРЭ с осевыми выводами, которые кассетируют путем вклеивания в ленту, формовка про­изводится на автомате непосредственно перед установкой на плату.

Установку на плату начинают со штырей, лепестков, навесных шин и прокладок после подготовки (рихтовка, обезжиривание) их базовых поверх­ностей. Установка ЭРЭ и ИМС в зависимости от типа производства осуще­ствляется вручную, по шаблону, автоматически.

При установке вручную монтажник по схеме или маркировке на плате определяет место положения элемента, извлекает его из тары, устанавливает и, если необходимо, распаивает выводы. Первые два перехода составляют большую часть штучного времени. Для сокращения времени установки всех навесных элементов монтажное поле платы делится на зоны, в каждой из которых работает один монтажник. В этом случае может быть организована конвейерная установка элементов.

Установка по шаблону характеризуется более высоким уровнем меха­низации. Точное позиционирование монтажного стола осуществляется вручную с помощью щупа и координатных отверстий на шаблоне, а уста­новка элементов - автоматически укладочной головкой. Элементы пода­ются из кассет в последовательности установки на плату. Этот способ более производительный, но менее универсальный, так как требует сменных или переналаживаемых инструментов при изменении типоразмеров корпусов элементов.

Для автоматизированной установки применяется специализирован­ное оборудование с ЧПУ или технологические комплексы с подачей элементов из технологических кассет.

Получение контактных соединений в модулях первого уровня осуще­ствляется преимущественно пайкой, расплавленным или расплавляемым припоем под действием постоянного или импульсного нагрева зоны соеди­нения. При одностороннем монтаже навесных элементов на плате и фикса­ции их положения (подгибка, приклеивание и т.п.) применяется механизированная пайка волной припоя. Групповая пайка планарных выво­дов ИМС проводится припоем с нагревом па­яльником или расплавляемым припоем с импульсным нагревом электрода­ми, роликами, лучом лазера, струей газа. Импульсный нагрев локализует тепловое воздействие в зоне выводов, но требует подачи припоя в зону пайки и качест­венного лужения. Операции промывки и сушки модулей необходимы для удаления флюса, продуктов пайки и прочих загрязнений. Они выполняются на механизированных конвейерных линиях. Качество контактных соедине­ний оценивается визуально.

Этап контроля модулей наиболее ответственный и трудоемкий. Он выполняется в отладочном, диагностическом и контрольном режимах с по­мощью специальной аппаратуры, стендов и автоматических систем контро­ля. Замена неисправных ИМС требует дополнительных монтажных опера­ций и повторного контроля параметров. Годные модули проходят операции лакирования и сушки и, если необходимо, испытания с контролем параметров.

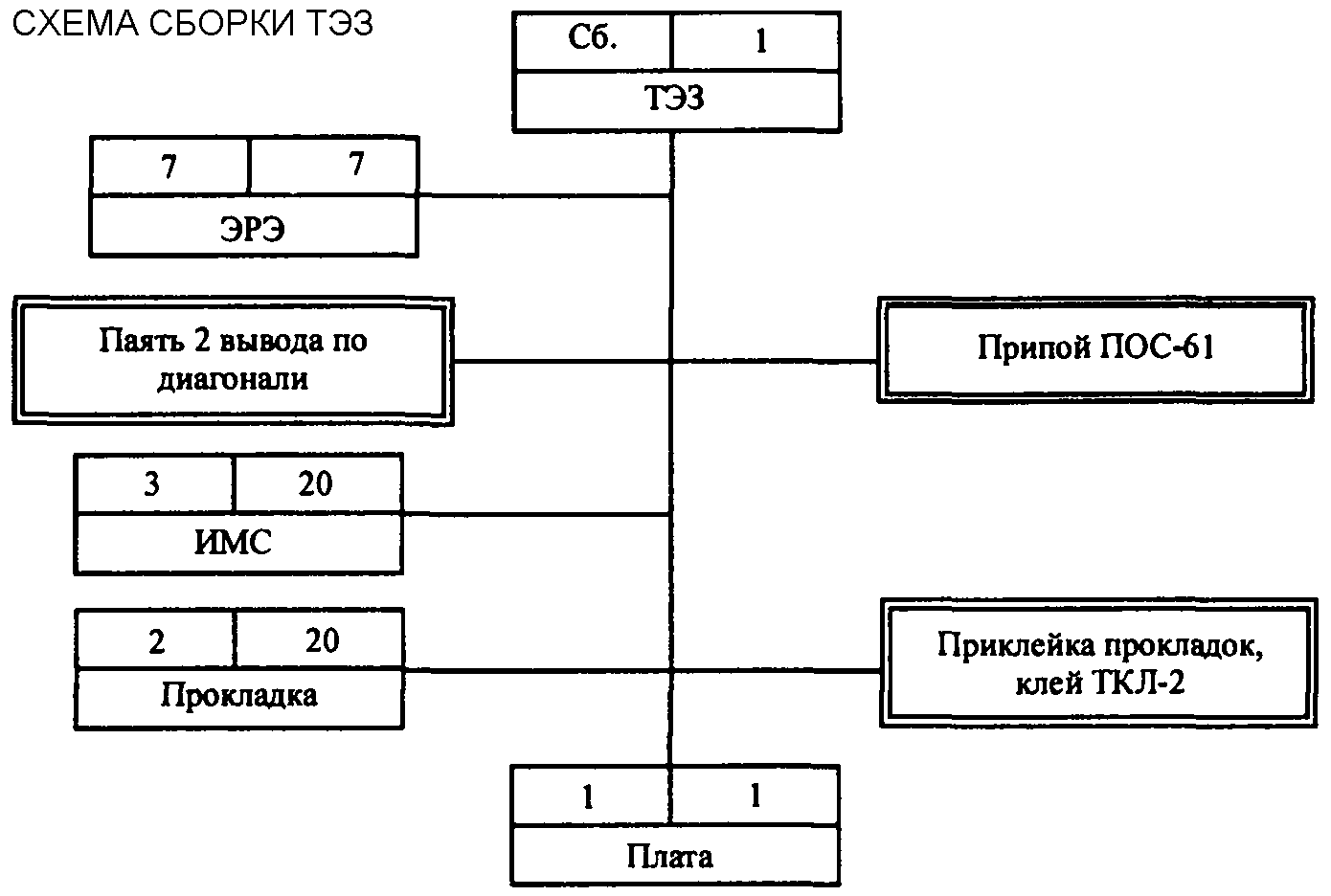

Рис. 11.2.1.

Разработка схемы сборки.

Технологическая схема сборки ТЭЗ, приведенная на рис. 11.2.1, опреде­ляет последовательность установки деталей и сборочных единиц на базовую деталь (или сборочную единицу). На схеме должны быть указаны операции получения механических соединений (свинчивание, расклепка, развальцов­ка, склеивание, сварка); операции электрического монтажа (пайка, сварка, накрутка, раскладка проводов); операции контроля и герметизации (про­мывка, сушка, лакирование, нанесение компаунда).

При разработке схемы сборки необходимо выбрать базовую деталь. Для модулей первого уровня это - ПП. Для модулей второго уровня базо­вой деталью может быть конструкционная рамка или каркас блока, пред­ставляющий сборочную единицу. Детали и сборочные единицы изобража­ются в виде прямоугольников (см. рис. 11.2.1), в которых указывается номер по спецификации, наименование и количество. От базовой детали к готовой сборочной единице проводится главная линия сборки, а от устанавливаемых деталей или сборочных единиц — линии до пересечения с ней. Расположе­ние точек пересечения на главной линии говорит о выбранной последова­тельности сборки. Операции сборки и монтажа указываются текстом в пря­моугольных рамках в том месте, где они осуществляются. Для упорядоче­ния схемы сборки по одну сторону от главной линии изображаются устанавливаемые детали и сборочные единицы, по другую — крепежные детали и монтажные операции. Если текст занимает много места, то опера­ции могут быть пронумерованы, а расшифровка их сделана вне схемы сборки.
