Практическое занятие № 16. Построение сетевого графика в масштабе времени
Обычно для расчёта параметров строится немасштабный сетевой график, который затем должен быть привязан к календарным срокам путём проставления их у каждого события.
График, построенный в масштабе времени, более удобен при контроле за ходом выполнения работ. Построение сетевого графика в масштабе времени производят по ранним началам или поздним окончаниям работ. Построение масштабного сетевого графика (рис. 16.1) выполняется в следующей последовательности.

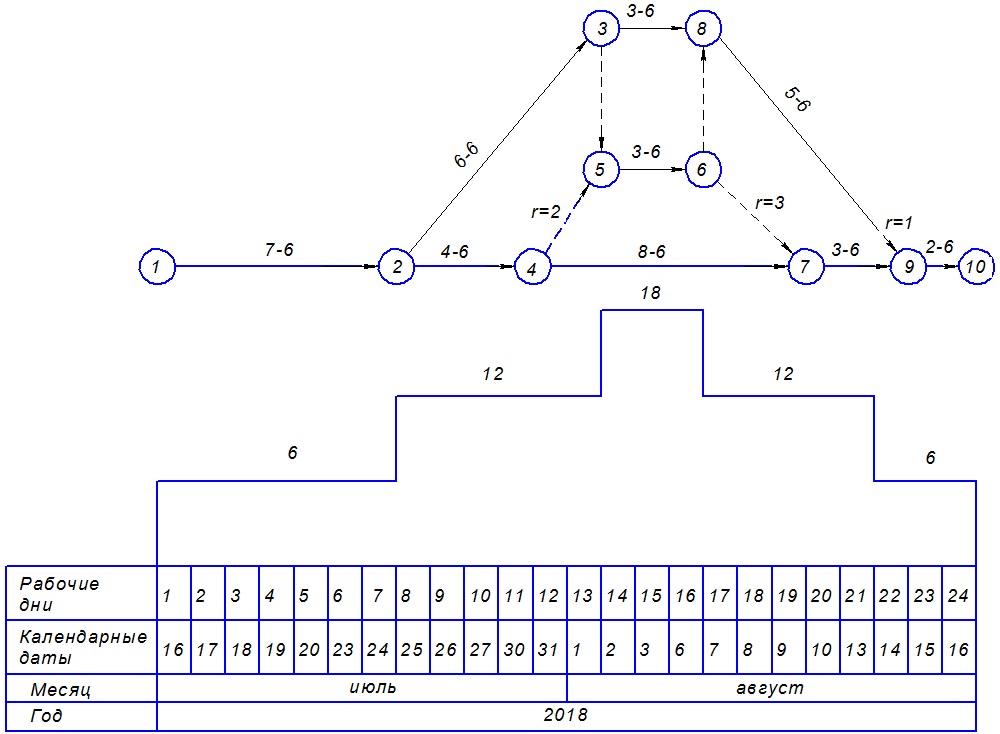

Рис. 16.1. Сетевой график в масштабе времени
Снизу или сверху будущего графика вычерчивается календарная линейка, на которой указываются порядковые рабочие дни с привязкой их к календарным датам соответствующего месяца и года; все работы изображаются в масштабе времени, при этом начальное событие должно располагаться в соответствии со значением раннего начала работы, а величина проекции работы на ось времени принимается равной сумме её продолжительности и частного резерва времени.
Сначала изображаются работы, лежащие на критическом пути, продолжительность которых определяет срок строительства.
Затем по порядку наносят остальные работы с частными резервами времени. Продолжительность работ изображают сплошной линией, а частный резерв – пунктирной линией. Например, работа 8-9 (рис. 16.1) продолжительностью 5 дней и частным резервом времени, равным одному дню, наносится от центра события 8 до центра события 9. Продолжительность работы 8-9, равная 5 дням, изображается сплошной линией, а частный резерв 1 день – пунктирной. Продолжительность работ и частных резервов времени указывают цифрами над работами, а под работами – их наименования.
По сетевому графику, составленному в масштабе времени, легко построить графики потребности рабочих в смену или день, так как на нём, рядом с продолжительностью работ, указывается цифрами количество рабочих, выполняющих данный процесс. График потребности рабочих строится в произвольном масштабе в виде диаграммы.
Приложение А
Варианты для задания №1. Выбор организационной структуры предприятия
Варианты | Коэффициент значимости | Организационная структура Валовая выручка, тыс. руб. / Производственные расходы, тыс. руб. | ||||||||
Разнообразие продукции | Использование ресурсов | Карьерный рост | Адаптирован-ность структуры | Существующая | Функциональ-ная | Линейная | Матричная | Дивизиональная | Линейно-функциональная | |
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | 11 |
1 | 1,15 | 1,1 | 1,1 | 1,15 | 5290/ 3930 | 8360/ 5620 | 8830/ 6940 | 6670/ 4500 | 8800/ 5720 | 6610/ 4670 |
2 | 1,2 | 1,15 | 1,2 | 1,25 | 6670/ 4500 | 5290/ 3930 | 8360/ 5620 | 6670/ 4500 | 6610/ 4670 | 6610/ 4670 |
3 | 1,1 | 1,2 | 1,15 | 1,35 | 8360/ 5620 | 6670/ 4500 | 5290/ 3930 | 6610/ 4670 | 8800/ 5720 | 6610/ 4670 |
4 | 1,25 | 1,1 | 1,25 | 1,1 | 8800/ 5720 | 8830/ 6940 | 6610/ 4670 | 5290/ 3930 | 8360/ 5620 | 6610/ 4670 |
5 | 1,3 | 1,15 | 1,1 | 1,2 | 8830/ 6940 | 6610/ 4670 | 8830/ 6940 | 6670/ 4500 | 5290/ 3930 | 8360/ 5620 |
6 | 1,15 | 1,2 | 1,1 | 1,15 | 6610/ 4670 | 8360/ 5620 | 6610/ 4670 | 8800/ 5720 | 8360/ 5620 | 5290/ 3930 |
7 | 1,2 | 1,1 | 1,2 | 1,15 | 8360/ 5620 | 6670/ 4500 | 6670/ 4500 | 6610/ 4670 | 5290/ 3930 | 6610/ 4670 |
8 | 1,1 | 1,15 | 1,15 | 1,25 | 8830/ 6940 | 8830/ 6940 | 8360/ 5620 | 5290/ 3930 | 6610/ 4670 | 6610/ 4670 |
9 | 1,25 | 1,2 | 1,25 | 1,35 | 6610/ 4670 | 8800/ 5720 | 5290/ 3930 | 6610/ 4670 | 8800/ 5720 | 6610/ 4670 |
10 | 1,3 | 1,1 | 1,1 | 1,1 | 8830/ 6940 | 5290/ 3930 | 6610/ 4670 | 8800/ 5720 | 8360/ 5620 | 6610/ 4670 |
11 | 1,15 | 1,15 | 1,2 | 1,2 | 8800/ 5720 | 6610/ 4670 | 5290/ 3930 | 6670/ 4500 | 8800/ 5720 | 8360/ 5620 |
12 | 1,2 | 1,2 | 1,15 | 1,15 | 8360/ 5620 | 8800/ 5720 | 6610/ 4670 | 5290/ 3930 | 8360/ 5620 | 6610/ 4670 |
13 | 1,1 | 1,1 | 1,25 | 1,25 | 6670/ 4500 | 8830/ 6940 | 6670/ 4500 | 8360/ 5620 | 5290/ 3930 | 6610/ 4670 |
14 | 1,25 | 1,15 | 1,2 | 1,35 | 8830/ 6940 | 8360/ 5620 | 8360/ 5620 | 8800/ 5720 | 6610/ 4670 | 5290/ 3930 |
15 | 1,3 | 1,2 | 1,15 | 1,1 | 8800/ 5720 | 6670/ 4500 | 8830/ 6940 | 6610/ 4670 | 5290/ 3930 | 6610/ 4670 |
16 | 1,15 | 1,1 | 1,25 | 1,2 | 6670/ 4500 | 8830/ 6940 | 6610/ 4670 | 5290/ 3930 | 8360/ 5620 | 6610/ 4670 |
Окончание табл. А
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | 11 |
17 | 1,2 | 1,15 | 1,1 | 1,25 | 8800/ 5720 | 6670/ 4500 | 5290/ 3930 | 6610/ 4670 | 8800/ 5720 | 8360/ 5620 |
18 | 1,1 | 1,2 | 1,2 | 1,35 | 8360/ 5620 | 5290/ 3930 | 6670/ 4500 | 8360/ 5620 | 6610/ 4670 | 6610/ 4670 |
19 | 1,25 | 1,1 | 1,15 | 1,1 | 8830/ 6940 | 8800/ 5720 | 5290/ 3930 | 6610/ 4670 | 8800/ 5720 | 6610/ 4670 |
20 | 1,3 | 1,15 | 1,25 | 1,2 | 8360/ 5620 | 8830/ 6940 | 6610/ 4670 | 5290/ 3930 | 8800/ 5720 | 6610/ 4670 |
21 | 1,15 | 1,2 | 1,1 | 1,15 | 5290/ 3930 | 6670/ 4500 | 8830/ 6940 | 6610/ 4670 | 5290/ 3930 | 6610/ 4670 |
22 | 1,2 | 1,1 | 1,2 | 1,25 | 6670/ 4500 | 8830/ 6940 | 6670/ 4500 | 8800/ 5720 | 6610/ 4670 | 5290/ 3930 |
23 | 1,1 | 1,15 | 1,15 | 1,35 | 8360/ 5620 | 8360/ 5620 | 8830/ 6940 | 6610/ 4670 | 5290/ 3930 | 6610/ 4670 |
24 | 1,25 | 1,2 | 1,25 | 1,1 | 6610/ 4670 | 6670/ 4500 | 6610/ 4670 | 5290/ 3930 | 8800/ 5720 | 6610/ 4670 |
25 | 1,3 | 1,1 | 1,1 | 1,2 | 6670/ 4500 | 8830/ 6940 | 5290/ 3930 | 6610/ 4670 | 8800/ 5720 | 6610/ 4670 |
26 | 1,15 | 1,15 | 1,2 | 1,15 | 8830/ 6940 | 5290/ 3930 | 6670/ 4500 | 6670/ 4500 | 6610/ 4670 | 6610/ 4670 |
27 | 1,2 | 1,2 | 1,15 | 1,25 | 8360/ 5620 | 8800/ 5720 | 5290/ 3930 | 6610/ 4670 | 8800/ 5720 | 6610/ 4670 |
28 | 1,1 | 1,1 | 1,25 | 1,35 | 6610/ 4670 | 8830/ 6940 | 6610/ 4670 | 5290/ 3930 | 8800/ 5720 | 6610/ 4670 |
29 | 1,25 | 1,15 | 1,1 | 1,1 | 6670/ 4500 | 6670/ 4500 | 8830/ 6940 | 6610/ 4670 | 5290/ 3930 | 6610/ 4670 |
30 | 1,3 | 1,2 | 1,15 | 1,2 | 8830/ 6940 | 8830/ 6940 | 6670/ 4500 | 8800/ 5720 | 6610/ 4670 | 5290/ 3930 |
Приложение Б
Варианты для задания №2. Оценка внутренней среды предприятия
Варианты | Фактор Оценка / Вес | ||||||
Рентабельность | Оборудование и технология | Рентабельность | Квалификация производственного персонала | Рентабельность | Имидж | Рентабельность | |
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 |
1 | 10/0,25 | 9/0,25 | 7/0,1 | 7/0,1 | 6/0,1 | 6/0,1 | 7/0,1 |
2 | 9/0,25 | 10/0,25 | 8/0,1 | 6/0,1 | 7/0,1 | 10/0,4 | 5/0,3 |
3 | 8/0,25 | 6/0,1 | 9/0,1 | 10/0,25 | 8/0,1 | 9/0,4 | 9/0,3 |
4 | 7/0,25 | 7/0,1 | 10/0,1 | 9/0,25 | 9/0,1 | 8/0,4 | 6/0,3 |
5 | 6/0,25 | 8/0,1 | 6/0,15 | 8/0,25 | 10/0,1 | 7/0,4 | 8/0,3 |
6 | 10/0,2 | 9/0,1 | 7/0,15 | 7/0,25 | 6/0,15 | 6/0,4 | 7/0,25 |
7 | 9/0,2 | 10/0,1 | 8/0,15 | 6/0,25 | 7/0,15 | 10/0,35 | 5/0,25 |
8 | 8/0,2 | 6/0,3 | 9/0,15 | 10/0,25 | 8/0,15 | 9/0,35 | 9/0,25 |
9 | 7/0,2 | 7/0,3 | 10/0,15 | 9/0,3 | 9/0,15 | 8/0,35 | 6/0,25 |
10 | 6/0,2 | 8/0,3 | 6/0,2 | 8/0,3 | 10/0,15 | 7/0,35 | 8/0,25 |
11 | 10/0,15 | 9/0,3 | 7/0,2 | 7/0,3 | 6/0,2 | 6/0,35 | 7/0,2 |
12 | 9/0,15 | 10/0,3 | 8/0,2 | 6/0,3 | 7/0,2 | 10/0,3 | 5/0,2 |
13 | 8/0,15 | 6/0,15 | 9/0,2 | 10/0,35 | 8/0,2 | 9/0,3 | 9/0,2 |
14 | 7/0,15 | 7/0,15 | 10/0,2 | 9/0,35 | 9/0,2 | 8/0,3 | 6/0,2 |
15 | 6/0,15 | 8/0,15 | 6/0,3 | 8/0,35 | 10/0,2 | 7/0,3 | 8/0,2 |
16 | 10/0,1 | 9/0,15 | 7/0,3 | 7/0,35 | 6/0,25 | 6/0,3 | 7/0,35 |
17 | 9/0,1 | 10/0,15 | 8/0,3 | 6/0,35 | 7/0,25 | 10/0,25 | 5/0,35 |
18 | 8/0,1 | 6/0,35 | 9/0,3 | 10/0,2 | 8/0,25 | 9/0,25 | 9/0,35 |
19 | 7/0,1 | 7/0,35 | 10/0,3 | 9/0,2 | 9/0,25 | 8/0,25 | 6/0,35 |
20 | 6/0,1 | 8/0,35 | 6/0,4 | 8/0,2 | 10/0,25 | 7/0,25 | 8/0,35 |
21 | 10/0,3 | 9/0,35 | 7/0,4 | 7/0,2 | 6/0,3 | 6/0,25 | 7/0,15 |
22 | 9/0,3 | 10/0,35 | 8/0,4 | 6/0,2 | 7/0,3 | 10/0,2 | 5/0,15 |
23 | 8/0,3 | 6/0,2 | 9/0,4 | 10/0,15 | 8/0,3 | 9/0,2 | 9/0,15 |
24 | 7/0,3 | 7/0,2 | 10/0,4 | 9/0,15 | 9/0,3 | 8/0,2 | 6/0,15 |
25 | 6/0,3 | 8/0,2 | 6/0,35 | 8/0,15 | 10/0,3 | 7/0,2 | 8/0,15 |
26 | 10/0,35 | 10/0,2 | 7/0,35 | 7/0,15 | 6/0,35 | 6/0,2 | 7/0,15 |
27 | 9/0,35 | 6/0,25 | 8/0,35 | 6/0,15 | 7/0,35 | 10/0,1 | 5/0,1 |
28 | 8/0,35 | 7/0,25 | 9/0,35 | 10/0,1 | 8/0,35 | 9/0,1 | 9/0,1 |
29 | 7/0,35 | 8/0,25 | 10/0,35 | 9/0,1 | 9/0,35 | 8/0,1 | 6/0,1 |
30 | 6/0,35 | 9/0,25 | 6/0,1 | 8/0,1 | 10/0,35 | 7/0,1 | 8/0,1 |
Приложение В
Варианты для задания №4. Расчёт параметров кратноритмичного потока
Варианты | Наименование показателей | |||||
Количество захваток | Ритм работы бригады на земляных работах | Ритм работы бригады на устройстве песчаного основания | Ритм работы бригады на установке бортового камня | Ритм работы бригады на устройстве бетонной подготовки | Ритм работы бригады на асфальтировании покрытия | |
1 | 2 | 3 | 4 | 5 | 6 | 7 |
1 | 12 | 2 | 1 | 1 | 2 | 1 |
2 | 10 | 2 | 1 | 1 | 2 | 2 |
3 | 10 | 2 | 1 | 2 | 1 | 1 |
4 | 10 | 1 | 2 | 1 | 2 | 1 |
5 | 10 | 1 | 2 | 2 | 1 | 2 |
6 | 10 | 1 | 2 | 1 | 2 | 2 |
7 | 9 | 2 | 1 | 1 | 2 | 1 |
8 | 9 | 2 | 1 | 2 | 1 | 1 |
9 | 9 | 1 | 2 | 1 | 2 | 2 |
10 | 9 | 1 | 2 | 2 | 1 | 2 |
11 | 9 | 1 | 2 | 1 | 2 | 1 |
12 | 8 | 2 | 1 | 2 | 1 | 1 |
13 | 8 | 2 | 1 | 1 | 2 | 2 |
14 | 8 | 1 | 2 | 1 | 2 | 2 |
15 | 8 | 1 | 2 | 2 | 1 | 1 |
16 | 8 | 1 | 2 | 1 | 2 | 1 |
17 | 11 | 2 | 1 | 2 | 1 | 2 |
18 | 11 | 2 | 1 | 1 | 2 | 2 |
19 | 11 | 1 | 2 | 2 | 1 | 1 |
20 | 11 | 1 | 2 | 1 | 2 | 1 |
21 | 11 | 1 | 2 | 1 | 2 | 2 |
22 | 7 | 2 | 1 | 2 | 1 | 2 |
23 | 7 | 2 | 1 | 1 | 2 | 1 |
24 | 7 | 1 | 2 | 2 | 1 | 1 |
25 | 7 | 1 | 2 | 1 | 2 | 2 |
26 | 7 | 1 | 2 | 2 | 1 | 2 |
27 | 12 | 2 | 1 | 1 | 2 | 1 |
28 | 12 | 1 | 2 | 1 | 2 | 1 |
29 | 12 | 1 | 2 | 2 | 1 | 2 |
30 | 12 | 1 | 2 | 1 | 2 | 2 |
Приложение Г
Варианты для задания №5. Расчёт параметров неритмичных потоков
Варианты | Число захваток | Номер бригады | Ритм работы бригад на захватках | |||||||
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | |||
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | 11 |
1 | 8 | 1 2 3 | 2 1 2 | 1 3 2 | 2 1 2 | 2 1 1 | 2 2 1 | 1 2 1 | 3 3 3 | 2 3 2 |
2 | 7 | 1 2 3 | 2 3 2 | 3 3 3 | 1 2 1 | 2 1 2 | 1 3 2 | 2 1 1 | 2 2 1 | |
3 | 8 | 1 2 3 | 3 3 3 | 2 3 2 | 1 2 1 | 1 3 2 | 2 1 1 | 3 1 2 | 2 2 1 | 2 1 2 |
4 | 7 | 1 2 3 | 1 2 1 | 3 3 3 | 2 3 2 | 2 1 1 | 2 1 2 | 2 2 1 | 1 3 2 | |
5 | 8 | 1 2 3 | 3 3 3 | 2 1 1 | 1 2 1 | 2 3 2 | 2 2 1 | 1 3 2 | 3 1 2 | 2 1 2 |
6 | 7 | 1 2 3 | 1 2 1 | 3 3 3 | 2 1 1 | 2 2 1 | 2 3 2 | 2 1 2 | 1 3 2 | |
7 | 8 | 1 2 3 | 3 3 3 | 2 1 2 | 2 2 1 | 2 1 1 | 1 2 1 | 2 3 2 | 3 1 2 | 1 3 2 |
8 | 7 | 1 2 3 | 1 2 1 | 3 3 3 | 1 3 2 | 2 2 1 | 2 1 1 | 2 1 2 | 2 3 2 | |
9 | 8 | 1 2 3 | 2 2 1 | 1 3 2 | 3 3 3 | 2 1 2 | 3 1 2 | 2 1 1 | 1 2 1 | 2 3 2 |
10 | 7 | 1 2 3 | 1 2 1 | 3 3 3 | 2 1 2 | 1 3 2 | 2 1 1 | 2 2 1 | 2 3 2 | |
11 | 8 | 1 2 3 | 3 3 3 | 1 3 2 | 2 2 1 | 2 1 1 | 1 2 1 | 2 3 2 | 3 1 2 | 2 1 2 |
12 | 7 | 1 2 3 | 1 2 1 | 3 3 3 | 2 1 1 | 2 2 1 | 2 3 2 | 1 3 2 | 2 1 2 | |
13 | 8 | 1 2 3 | 2 1 2 | 2 2 1 | 3 3 3 | 2 3 2 | 1 2 1 | 2 1 1 | 3 1 2 | 1 3 2 |
14 | 7 | 1 2 3 | 1 3 2 | 1 2 1 | 2 3 2 | 3 3 3 | 2 1 1 | 2 2 1 | 2 1 2 |
Окончание табл. Г
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | 11 |
15 | 8 | 1 2 3 | 1 3 2 | 2 3 2 | 3 3 3 | 2 1 1 | 2 2 1 | 2 1 2 | 3 1 2 | 1 2 1 |
16 | 7 | 1 2 3 | 2 3 2 | 3 3 3 | 2 1 1 | 2 2 1 | 1 2 1 | 2 1 2 | 1 3 2 | |
17 | 8 | 1 2 3 | 3 3 3 | 2 3 2 | 2 2 1 | 2 1 1 | 1 3 2 | 2 1 2 | 1 2 1 | 3 1 2 |
18 | 7 | 1 2 3 | 1 2 1 | 3 3 3 | 2 3 2 | 2 2 1 | 2 1 1 | 1 3 2 | 2 1 2 | |
19 | 8 | 1 2 3 | 2 2 1 | 1 2 1 | 3 3 3 | 2 3 2 | 1 3 2 | 2 1 1 | 3 1 2 | 2 1 2 |
20 | 7 | 1 2 3 | 2 1 2 | 2 2 1 | 1 3 2 | 3 3 3 | 2 3 2 | 2 1 2 | 2 1 1 | |
21 | 8 | 1 2 3 | 2 1 2 | 1 3 2 | 2 2 1 | 3 1 2 | 3 3 3 | 2 3 2 | 2 1 1 | 1 2 1 |
22 | 7 | 1 2 3 | 1 3 2 | 2 1 2 | 1 2 1 | 3 3 3 | 2 2 1 | 2 1 1 | 2 3 2 | |
23 | 8 | 1 2 3 | 1 3 2 | 3 1 2 | 3 3 3 | 2 1 1 | 2 2 1 | 2 1 2 | 1 2 1 | 2 3 2 |
24 | 7 | 1 2 3 | 2 1 2 | 3 3 3 | 1 2 1 | 2 2 1 | 2 1 1 | 1 3 2 | 2 3 2 | |
25 | 8 | 1 2 3 | 3 3 3 | 1 3 2 | 2 2 1 | 2 1 1 | 1 2 1 | 2 3 2 | 2 1 2 | 3 1 2 |
26 | 7 | 1 2 3 | 1 3 2 | 3 3 3 | 2 1 1 | 2 2 1 | 2 3 2 | 2 1 2 | 2 1 2 | |
27 | 8 | 1 2 3 | 2 1 1 | 1 2 1 | 3 3 3 | 2 3 2 | 2 2 1 | 1 3 2 | 2 1 2 | 3 1 2 |
28 | 7 | 1 2 3 | 1 2 1 | 2 1 1 | 2 3 2 | 3 3 3 | 1 3 2 | 2 2 1 | 2 1 2 | |
29 | 8 | 1 2 3 | 2 1 2 | 2 3 2 | 2 1 1 | 1 3 2 | 3 3 3 | 2 1 2 | 2 2 1 | 3 1 2 |
30 | 7 | 1 2 3 | 2 3 2 | 1 3 2 | 1 2 1 | 2 1 1 | 2 2 1 | 3 3 3 | 2 1 2 |
Приложение Д
Варианты для задания №6. Матричный способ расчёта параметров ритмичных потоков
Варианты | Наименование показателей | |||||
Количество захваток | Ритм работы бригады на земляных работах | Ритм работы бригады на устройстве песчаного основания | Ритм работы бригады на установке бортового камня | Ритм работы бригады на устройстве бетонной подготовки | Ритм работы бригады на асфальтировании покрытия | |
1 | 2 | 3 | 4 | 5 | 6 | 7 |
1 | 4 | 1 | 3 | 2 | 4 | – |
2 | 6 | 2 | 3 | 4 | 2 | 3 |
3 | 5 | 3 | 2 | 3 | 2 | 1 |
4 | 6 | 3 | 2 | 1 | 3 | 4 |
5 | 5 | 2 | 4 | 1 | 3 | 1 |
6 | 6 | 3 | 3 | 1 | 4 | 3 |
7 | 5 | 1 | 2 | 4 | 3 | 2 |
8 | 6 | 3 | 1 | 2 | 4 | 3 |
9 | 5 | 1 | 3 | 3 | 2 | 3 |
10 | 6 | 1 | 4 | 4 | 1 | 2 |
11 | 5 | 1 | 3 | 4 | 4 | 2 |
12 | 6 | 3 | 2 | 3 | 2 | 3 |
13 | 5 | 1 | 4 | 3 | 2 | 1 |
14 | 6 | 3 | 4 | 1 | 2 | 1 |
15 | 5 | 1 | 3 | 3 | 4 | 1 |
16 | 6 | 1 | 2 | 1 | 4 | 2 |
17 | 5 | 2 | 2 | 2 | 3 | 4 |
18 | 6 | 3 | 2 | 3 | 3 | 4 |
19 | 5 | 3 | 4 | 2 | 3 | 4 |
20 | 6 | 2 | 3 | 4 | 1 | 3 |
21 | 5 | 2 | 3 | 4 | 2 | 3 |
22 | 6 | 3 | 1 | 1 | 3 | 3 |
23 | 5 | 3 | 4 | 1 | 3 | 3 |
24 | 6 | 2 | 4 | 3 | 3 | 1 |
25 | 5 | 2 | 2 | 3 | 2 | 1 |
26 | 6 | 3 | 4 | 1 | 2 | 2 |
27 | 5 | 3 | 3 | 4 | 4 | 2 |
28 | 6 | 4 | 2 | 3 | 3 | 2 |
29 | 5 | 2 | 3 | 2 | 1 | 4 |
30 | 6 | 2 | 4 | 2 | 3 | 4 |
Приложение Е
Варианты для задания №7. Расчёт параметров неритмичных потоков
Варианты | Номер бригады | Числ-сть бригады, человек | Ритм работы бригад на захватках | Варианты | Номер бригады | Числ-сть бригады, человек | Ритм работы бригад на захватках | |||||||||
1 | 2 | 3 | 4 | 5 | 1 | 2 | 3 | 4 | 5 | |||||||
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | |
1 | 1 2 3 4 | 4 6 6 8 | 2 4 2 2 | 3 2 4 1 | 1 2 3 2 | 1 1 1 4 | 11 | 1 2 3 4 | 4 6 6 8 | 3 2 4 2 | 3 5 4 4 | 6 9 3 5 | 5 3 2 4 | 1 5 2 3 | ||
2 | 1 2 3 4 | 6 4 6 4 | 8 3 2 2 | 2 5 4 2 | 3 7 6 8 | 2 5 3 2 | 5 1 3 2 | 12 | 1 2 3 4 | 6 4 6 4 | 6 5 1 1 | 6 7 6 6 | 5 7 6 8 | 5 4 3 5 | 7 3 5 2 | |
3 | 1 2 3 4 | 8 8 6 6 | 3 4 2 5 | 8 7 6 2 | 2 7 4 2 | 4 71 4 | 2 3 2 1 | 13 | 1 2 3 4 | 8 8 6 6 | 2 6 4 3 | 6 5 9 7 | 4 5 4 3 | 5 4 3 3 | 4 3 2 4 | |
4 | 1 2 3 4 | 4 4 6 8 | 2 6 2 5 | 7 2 2 3 | 6 2 3 6 | 8 7 8 4 | 6 3 6 1 | 14 | 1 2 3 4 | 4 4 6 8 | 1 3 2 3 | 4 3 2 4 | 8 6 7 8 | 2 3 4 2 | 3 4 5 4 | |
5 | 1 2 3 4 | 4 8 4 6 | 3 1 2 4 | 5 6 3 4 | 2 4 1 9 | 3 4 1 2 | 4 3 2 1 | 15 | 1 2 3 4 | 4 8 4 6 | 6 7 4 2 | 3 4 5 6 | 8 7 9 6 | 3 2 7 4 | 4 5 6 2 | |
6 | 1 2 3 4 | 6 8 8 6 | 7 2 3 2 | 5 6 3 8 | 9 3 7 4 | 6 7 5 4 | 2 3 1 4 | 16 | 1 2 3 4 | 6 8 8 6 | 4 5 2 3 | 7 8 5 7 | 3 5 4 4 | 7 6 9 8 | 3 2 4 2 | |
7 | 1 2 3 4 | 4 6 4 8 | 5 3 4 1 | 4 5 2 9 | 6 8 4 9 | 4 2 3 9 | 4 5 2 1 | 17 | 1 2 3 4 | 4 6 4 8 | 4 3 4 5 | 5 4 3 5 | 3 7 5 8 | 3 9 8 9 | 5 4 6 2 | |
8 | 1 2 3 4 | 6 4 4 8 | 3 2 4 2 | 6 8 4 6 | 7 8 6 5 | 5 6 4 3 | 4 4 2 3 | 18 | 1 2 3 4 | 6 4 4 8 | 1 2 1 4 | 2 3 4 2 | 5 6 4 8 | 6 4 3 5 | 3 4 2 3 | |
9 | 1 2 3 4 | 8 4 8 6 | 5 4 3 2 | 3 4 1 1 | 7 6 5 6 | 6 8 6 4 | 4 2 6 1 | 19 | 1 2 3 4 | 8 4 8 6 | 4 3 2 4 | 5 2 3 3 | 2 5 4 4 | 7 6 5 8 | 3 4 2 2 | |
10 | 1 2 3 4 | 6 6 8 4 | 4 3 2 5 | 5 8 4 7 | 9 7 6 9 | 5 4 6 3 | 5 4 6 3 | 20 | 1 2 3 4 | 6 6 8 4 | 4 3 2 1 | 4 5 7 5 | 7 9 8 6 | 3 3 4 7 | 2 2 3 6 |
Окончание табл. Е
Варианты | Номер бригад | Числ-сть бригады, человек | Ритм работы бригад на захватках | ||||
1 | 2 | 3 | 4 | 5 | |||
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 |
21 | 1 2 3 4 | 4 6 6 8 | 2 3 2 4 | 5 3 4 6 | 7 7 6 8 | 5 4 3 2 | 3 3 2 4 |
22 | 1 2 3 4 | 6 4 6 4 | 3 2 4 2 | 4 5 6 3 | 7 7 6 9 | 5 3 4 4 | 4 5 2 3 |
23 | 1 2 3 4 | 8 8 6 6 | 2 3 2 2 | 3 4 5 6 | 4 5 6 7 | 5 7 9 5 | 6 5 2 1 |
24 | 1 2 3 4 | 4 4 6 8 | 6 5 3 3 | 7 7 6 6 | 9 7 9 5 | 4 6 3 2 | 6 3 2 4 |
25 | 1 2 3 4 | 4 8 4 6 | 2 5 4 4 | 5 2 3 1 | 4 7 7 4 | 4 1 3 2 | 2 3 4 2 |
26 | 1 2 3 4 | 6 8 8 6 | 3 2 3 6 | 3 4 6 6 | 4 5 9 8 | 3 4 3 2 | 7 6 2 3 |
27 | 1 2 3 4 | 4 6 4 8 | 2 1 2 3 | 1 3 2 2 | 7 9 8 5 | 2 2 3 3 | 2 1 1 1 |
28 | 1 2 3 4 | 6 4 4 8 | 5 4 2 6 | 5 4 3 4 | 7767 | 3 3 36 | 2 3 5 4 |
29 | 1 2 3 4 | 8 4 8 6 | 3 4 5 6 | 4 2 7 4 | 8 5 7 8 | 6 6 7 6 | 3 4 3 2 |
30 | 1 2 3 4 | 6 6 8 4 | 5 3 4 2 | 5 3 4 5 | 6 6 7 6 | 8 6 4 8 | 8 6 2 1 |
Приложение Ж
Варианты для задания №9. Определение задела в строительстве
Варианты | Наименование показателей | |||||||
Количество строительства жилых зданий, шт. | Общая площадь жилых зданий, м2 | Нормативный срок строительства одного здания, мес. | Сметная стоимость строительства жилых зданий, млн. руб. | План введения строящихся жилых домов в эксплуатации | ||||
I квартал, % | II квартал, % | III квартал, % | IV квартал, % | |||||
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 |
1 | 8 | 48000 | 7 | 2880 | 25 | 25 | 25 | 25 |
2 | 6 | 36000 | 7 | 2160 | 15 | 30 | 30 | 25 |
3 | 5 | 30000 | 7 | 1800 | 25 | 30 | 30 | 15 |
4 | 6 | 42000 | 8 | 2520 | 30 | 30 | 25 | 15 |
5 | 8 | 56000 | 8 | 3360 | 15 | 25 | 30 | 30 |
6 | 6 | 30000 | 6 | 1800 | 25 | 25 | 25 | 25 |
7 | 5 | 25000 | 6 | 1500 | 15 | 30 | 30 | 25 |
8 | 6 | 24000 | 5 | 1440 | 25 | 30 | 30 | 15 |
9 | 5 | 20000 | 5 | 1200 | 30 | 30 | 25 | 15 |
10 | 7 | 35000 | 6 | 2100 | 15 | 25 | 30 | 30 |
11 | 5 | 35000 | 8 | 2100 | 25 | 25 | 25 | 25 |
12 | 6 | 18000 | 4 | 1080 | 15 | 30 | 30 | 25 |
13 | 5 | 40000 | 9 | 2400 | 25 | 30 | 30 | 15 |
14 | 6 | 48000 | 9 | 2880 | 30 | 30 | 25 | 15 |
15 | 8 | 40000 | 6 | 2400 | 15 | 25 | 30 | 30 |
16 | 7 | 42000 | 7 | 2520 | 25 | 25 | 25 | 25 |
17 | 5 | 45000 | 10 | 2700 | 15 | 30 | 30 | 25 |
18 | 6 | 54000 | 10 | 3240 | 25 | 30 | 30 | 15 |
19 | 5 | 50000 | 11 | 3000 | 30 | 30 | 25 | 15 |
20 | 8 | 32000 | 5 | 1920 | 15 | 25 | 30 | 30 |
21 | 5 | 15000 | 4 | 900 | 25 | 25 | 25 | 25 |
22 | 6 | 60000 | 11 | 3600 | 15 | 30 | 30 | 25 |
23 | 5 | 55000 | 12 | 3300 | 25 | 30 | 30 | 15 |
24 | 7 | 49000 | 8 | 2940 | 30 | 30 | 25 | 15 |
25 | 8 | 64000 | 9 | 3840 | 15 | 25 | 30 | 30 |
26 | 6 | 66000 | 12 | 3960 | 25 | 25 | 25 | 25 |
27 | 5 | 60000 | 12 | 3600 | 15 | 30 | 30 | 25 |
28 | 6 | 72000 | 12 | 4320 | 25 | 30 | 30 | 15 |
29 | 8 | 72000 | 10 | 4320 | 30 | 30 | 25 | 15 |
30 | 7 | 56000 | 9 | 3360 | 15 | 25 | 30 | 30 |
Приложение И
Варианты для задания №10. Нормирование продолжительности строительства методом интерполяции
Варианты | Наименование показателей | ||||||
Количество этажей жилого дома, эт. | Общая площадь жилого дома, м2 | Площадь встроенных помещений, м2 | Характеристика жилого дома | Количество свай, шт | Район строительства | ||
1 | 2 | 3 | 4 | 5 | 6 | 7 | |
1 | 9 | 4850 | 172 | Крупнопанельное | 900 | г. Н.Новгород | |
2 | 9 | 5180 | 195 | Монолитное | 280 | Мурманская область | |
3 | 9 | 8060 | 276 | Крупнопанельное | 800 | Магаданская область | |
4 | 9 | 9210 | 288 | Монолитное | 440 | Якутия | |
5 | 9 | 10330 | 312 | Кирпичное | 500 | Хабаровский край | |
6 | 9 | 11870 | 364 | Монолитное | 800 | Амурская область | |
7 | 12 | 4850 | 1500 | Крупнопанельное | 1200 | г. Н.Новгород | |
8 | 12 | 5180 | 1440 | Монолитное | 520 | Мурманская область | |
9 | 12 | 8060 | 1200 | Крупнопанельное | 210 | Читинская область | |
10 | 12 | 9210 | 2100 | Монолитное | 200 | Приморский край | |
11 | 12 | 10330 | 2100 | Кирпичное | 860 | г. Н.Новгород | |
12 | 12 | 11870 | 1080 | Монолитное | 400 | Приморский край | |
13 | 16 | 6850 | 2400 | Крупнопанельное | 280 | Хабаровский край | |
14 | 16 | 7180 | 2880 | Монолитное | 240 | г. Москва | |
15 | 16 | 10060 | 2400 | Крупнопанельное | 1920 | г. Н.Новгород | |
16 | 16 | 12210 | 2520 | Монолитное | 250 | Амурская область | |
17 | 16 | 14330 | 2700 | Крупнопанельное | 270 | г. Москва | |
18 | 16 | 16870 | 3240 | Монолитное | 240 | Хабаровский край | |
19 | 22 | 8850 | 3000 | Крупнопанельное | 300 | г. Н.Новгород | |
20 | 22 | 9180 | 1920 | Монолитное | 240 | Приморский край | |
21 | 22 | 10060 | 900 | Крупнопанельное | 280 | г. Москва | |
22 | 22 | 12210 | 3600 | Монолитное | 300 | Якутия | |
23 | 22 | 14330 | 3300 | Кирпичное | 330 | г. Н.Новгород | |
24 | 22 | 15870 | 2940 | Монолитное | 330 | Якутия | |
25 | 30 | 18850 | 3840 | Крупнопанельное | 380 | г. Москва | |
26 | 30 | 19180 | 3960 | Монолитное | 360 | Приморский край | |
27 | 30 | 20060 | 3600 | Крупнопанельное | 1600 | г. Н.Новгород | |
28 | 30 | 21210 | 4320 | Монолитное | 320 | Амурская область | |
29 | 30 | 21330 | 4320 | Монолитное | 320 | Хабаровский край | |
30 | 30 | 21870 | 3360 | Крупнопанельное | 360 | г. Москва |
Приложение К
Варианты для задания №11. Нормирование продолжительности строительства методом экстраполяции
Варианты | Наименование показателей | |||
Количество этажей жилого дома, эт. | Общая площадь жилого дома, м2 | Характеристика жилого дома | Район строительства | |
1 | 2 | 3 | 4 | 5 |
1 | 9 | 13610 | Кирпичное | Хабаровский край |
2 | 9 | 14850 | Крупнопанельное | г. Н.Новгород |
3 | 9 | 15180 | Монолитное | Мурманская область |
4 | 9 | 18060 | Крупнопанельное | Магаданская область |
5 | 9 | 19210 | Монолитное | Якутия |
6 | 9 | 14330 | Кирпичное | Хабаровский край |
7 | 12 | 11870 | Монолитное | Амурская область |
8 | 12 | 14850 | Крупнопанельное | г. Н.Новгород |
9 | 12 | 15180 | Монолитное | Мурманская область |
10 | 12 | 18060 | Крупнопанельное | Читинская область |
11 | 12 | 19210 | Монолитное | Приморский край |
12 | 12 | 13330 | Кирпичное | г. Н.Новгород |
13 | 16 | 18870 | Монолитное | Приморский край |
14 | 16 | 19850 | Крупнопанельное | Хабаровский край |
15 | 16 | 19180 | Монолитное | г. Москва |
16 | 16 | 20060 | Крупнопанельное | г. Н.Новгород |
17 | 16 | 22210 | Монолитное | Амурская область |
18 | 16 | 24330 | Крупнопанельное | г. Москва |
19 | 22 | 16870 | Монолитное | Хабаровский край |
20 | 22 | 18850 | Крупнопанельное | г. Н.Новгород |
21 | 22 | 19180 | Монолитное | Приморский край |
22 | 22 | 20060 | Крупнопанельное | г. Москва |
23 | 22 | 22210 | Монолитное | Якутия |
24 | 22 | 24330 | Крупнопанельное | г. Н.Новгород |
25 | 30 | 25870 | Монолитное | Якутия |
26 | 30 | 28850 | Крупнопанельное | г. Москва |
27 | 30 | 29180 | Монолитное | Приморский край |
28 | 30 | 23060 | Крупнопанельное | г. Н.Новгород |
29 | 30 | 22210 | Монолитное | Амурская область |
30 | 30 | 24330 | Крупнопанельное | Хабаровский край |
Приложение Л
