Практическое занятие № 10. Определение задела в строительстве



Дано: запланировано строительство жилого комплекса, состоящего из группы многоэтажных домов, с заданными условиями по объемам капитальных вложений и срокам ввода площадей готового жилья в эксплуатацию.

Цель задачи: рассчитать задел по капитальным вложениям на начало планируемого периода ввода в эксплуатацию площадей данного жилого комплекса, а также разработать календарный план строительства жилого комплекса с учетом задела.

Задел в строительстве – это объем работ, который должен быть выполнен к началу (концу) планируемого периода (обычно планового года) на переходящих объектах. Задел может измеряться в процентах от общего объема работ, сметной стоимости, стоимости строительно-монтажных работ, физических объемов работ (м2 жилой или полезной площади).

Знание показателей задела необходимо для обеспечения ритмичной работы строительной организации в течение года, снижения себестоимости строительства и своевременного ввода объектов в эксплуатацию.

Задел в жилищном строительстве рассчитывается по СНиП 1.05.03-87 «Нормы задела в жилищном строительстве с учетом комплексной застройки».

В соответствии с СН 411-81 «Нормативы задела в строительстве по отраслям народного хозяйства» в качестве нормируемых показателей задела при строительстве жилых домов могут приниматься:

- показатель задела по капитальным вложениям;

- показатель задела по общей площади;

- показатель готовности строительного задела;

- показатель завершения строительства.

Задел по капитальным вложениям на начало планируемого периода их ввода в эксплуатацию определяется как:

где В1, В2, …, Вi – общая площадь домов, вводимая в эксплуатацию в 1, 2, …, i квартале, исчисляемом от начала планируемого периода, % объема.

к1, к2, …, кi – нормативный показатель готовности группы задельных домов в зависимости от ввода в эксплуатацию по кварталам планируемого периода, в процентах, принимаемых по табл.3 СНиП 1.05.03-87 или по диаграмме рис. 10.1.

Пример. Определить норму задела по капитальным вложениям и по площади при строительстве жилого комплекса, состоящего из семи девятиэтажных кирпичных жилых домов, общей площадью 28000 м2 и стоимостью 840 млн. руб. Нормативный срок строительства одного дома 12 мес. Ввод в эксплуатацию планируется: в I квартале – 15%, во II квартале – 30%, в III квартале – 30%, в IV квартале – 25%.

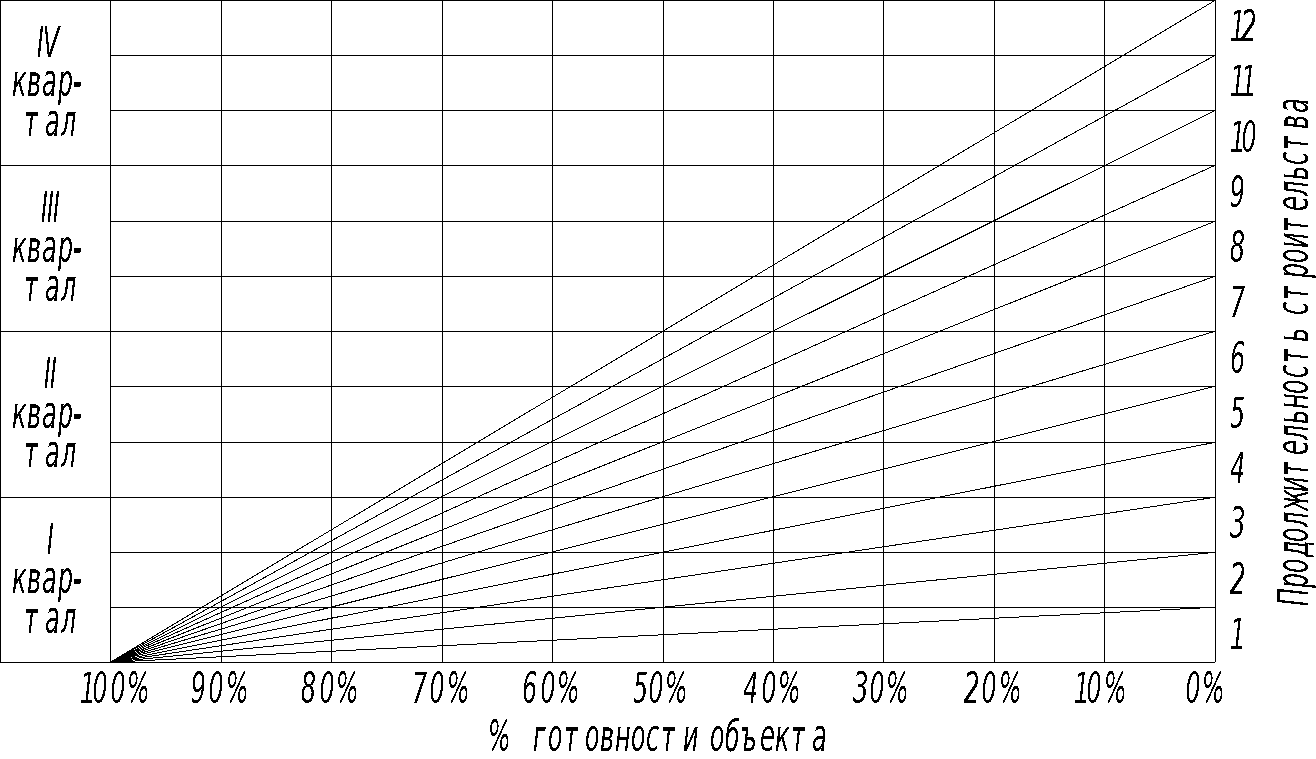

Рис. 10.1. Диаграмма нормативных показателей готовности



Для определения нормативной готовности домов по кварталам (кi) воспользуемся диаграммой 10.1. Результат приведен на рис. 10.2.

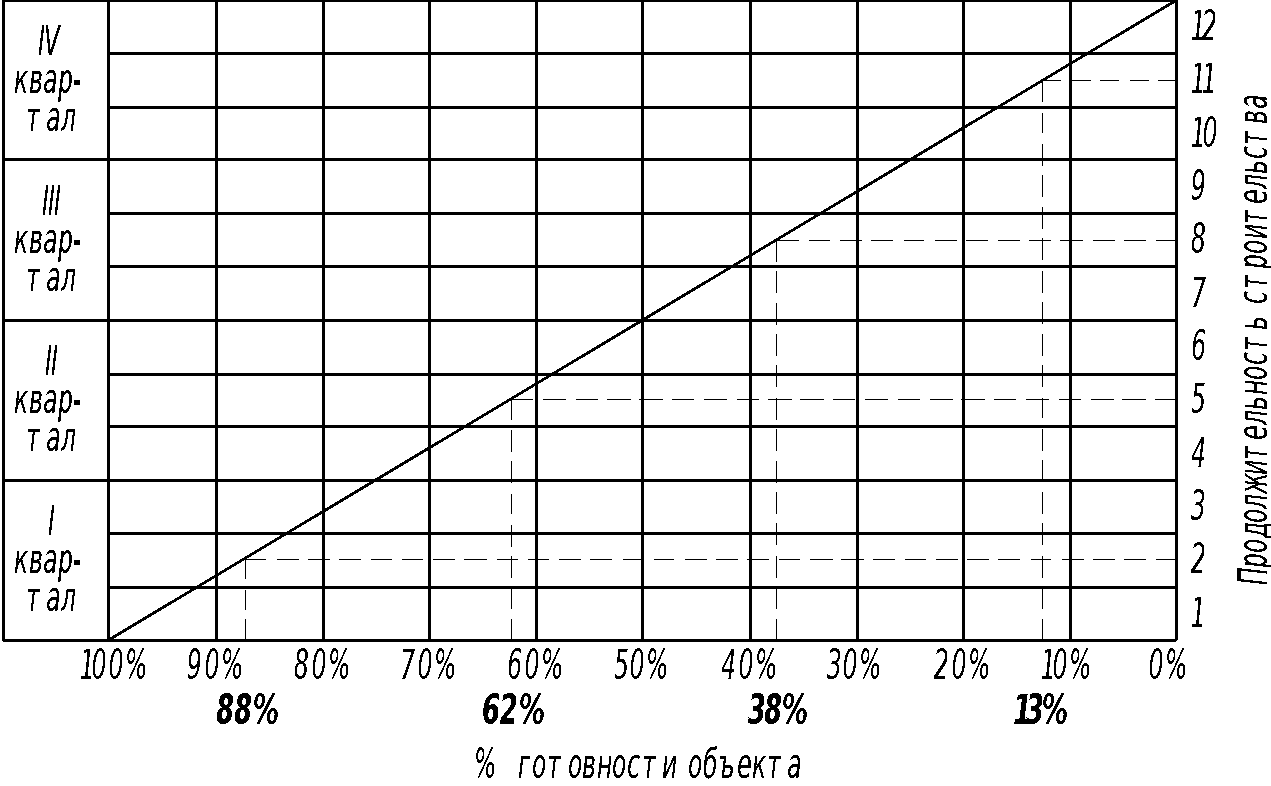

Рис. 10.2. Пример использования диаграммы нормативных показателей готовности



Из диаграммы следует, что к1 = 88% (такой объем строительно-монтажных работ по возведению данного жилого комплекса должен быть выполнен к началу планируемого года, чтобы обеспечить его полный ввод в эксплуатацию в I квартале планируемого года), к2 = 62%, к3 = 38%, к4 = 13%.

Задел по капитальным вложениям на начало планируемого периода при заданном варианте их ввода в действие в планируемом периоде составит:

В денежном выражении задел составит:

0,47 · 840 млн. руб. = 394,8 млн. руб.

Иными словами, такой объем капитальных вложений должен быть освоен в текущем периоде (к началу планируемого периода), чтобы выполнить план ввода площадей в эксплуатацию.

Поквартально, число домов, сдаваемых в эксплуатацию, будет равно:

- 1-й квартал: 0,15 · 7 ≈ 1 дом общей площадью 28000м2: 7зданий = 4000м2,

- 2-й квартал: 0,3 · 7 ≈ 2 дома общей площадью 8000м2,

- 3-й квартал: 0,3 · 7 ≈ 2 дома общей площадью 8000м2,

- 4-й квартал: 0,25 · 7 ≈ 2 дома общей площадью 8000м2.

С учетом нормы задела разрабатывается календарный план строительства комплекса объектов (рис.10.3).

Дом

Задельный период

Планируемый период

1 2 3 4 5 6 7 8 9 10 11 12 1 2 3 4 5 6 7 8 9 10 11 12
1
2
3
4
5
6
7



Рис. 10.3. Календарный план строительства с учетом задела.
