Практическое занятие № 5. Расчёт параметров неритмичных потоков



Организация неритмичных потоков имеет ряд особенностей, которые обусловлены изменяющимися ритмами работы бригад или звеньев при переходе на другую захватку.

Рассмотрим организацию этих потоков на примере, описываемом следующими исходными условиями:

Общее число захваток N = 8.

Состав работ и количество исполнителей:

− отрывка котлована под подвал и фундаменты – 4 чел;

− монтаж фундаментов стен и подвала – 8 чел;

− монтаж перекрытий над подвалом – 6 чел.

Ритм работы бригад на захватках приведён в таблице 5.1.

Работы ведутся в одну смену при постоянном составе бригад.

Трудоёмкость работ по отдельным захваткам различна.

Задача может быть решена аналитическим или графическим способом.

Таблица 5.1

Ритм работы бригад на захватках

Номер бригады

Номера захваток

1 2 3 4 5 6 7 8

Ритмы работы бригад, дни

1 2 1 2 2 2 1 3 2
2 1 3 1 1 2 2 2 3
3 2 2 2 1 1 1 3 2

А. Аналитический способ

Исходя из условия поточного выполнения работ на одной захватке может работать только одна бригада. Поэтому в процессе работ предусматриваются организационные перерывы между работой смежных бригад или, так называемые, пустующие захватки. Наличие пустующих захваток является характерным для неритмичных потоков. Определяем интервал времени «с», через который последующая бригада может включиться в выполнение своей работы на первой захватке. Сначала строим циклограмму работы первой бригады (рис. 5.1).

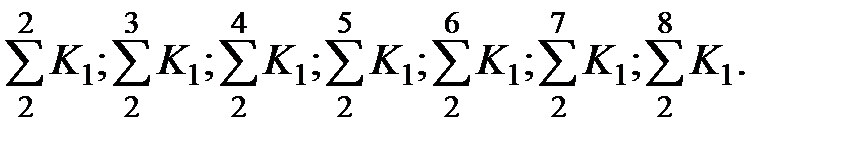

Затем записываем продолжительность работы бригады № 1 нарастающим итогом, начиная со второй захватки, т.е. составляем ряд чисел:

Таким же образом составляем ряд чисел, начиная с первой захватки, для бригады № 2. Получившиеся два ряда чисел пишем друг под другом и вычитаем числа второго ряда из чисел первого:

Ряд чисел для бригады № 1:

1; 3; 5; 7; 8; 11; 13

Ряд чисел для бригады № 2:

1; 4; 5; 6; 8; 10; 12; 15
Разность «а»:

0

- 1 0 + 1 0 + 1 + 1 - 15






Бр. № 1
Бр. № 2
Бр. № 3

8
7
6
5
4
3
2
1
12
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
Захватки (N)
Продолжительность
18
12
14
4
6





Рис. 5.1. Циклограмма неритмичного потока и график потребности рабочих



Наибольшее положительное значение разности показывает величину организационного перерыва между окончанием и началом работы смежных бригад № 1 и № 2. Интервал между началами работы смежных бригад определится по формуле:

, (5.1)

где – наибольшее положительное значение разности чисел рядов;

– ритм работы предшествующей бригады на первой захватке.

В рассматриваемом примере наибольшая разность равна одному дню, поэтому с1 = 1 + 2 = 3 дня.

Откладываем на оси времени (рис. 5.1) полученный интервал, равный 3 дням, от начала координат и находим точку начала работы второй бригады. Затем строим циклограмму работы второй бригады.

Аналогичным способом увязываем работу бригад № 2 и № 3. Нарастающий ряд чисел продолжительности работы для бригады № 2 записываем, начиная со второй захватки, а для бригады № 3 – с первой захватки.

Ряд чисел для бригады № 2: 3; 4; 5; 7; 9; 11; 14
Ряд чисел для бригады № 3: 2; 4; 6; 7; 8; 9; 12; 14
Разность «а»: + 1 0 - 1 0 + 1 + 2 + 2 - 14

Тогда с2 = 2 + 1 = 3 дня.

Откладываем три дня от начала работы бригады № 2 (рис. 5.1) и строим циклограмму работы бригады № 3. В результате получаем циклограмму неритмичного специализированного потока.

На основе циклограммы потока строим диаграмму потребности рабочих.

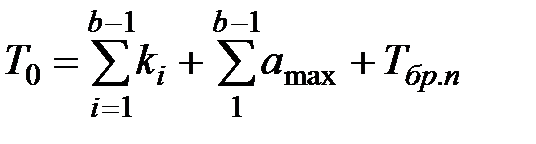

Общая продолжительность неритмичного специализированного потока определяется по формуле:

, (5.2)

где – суммарная продолжительность работы всех бригад, за исключением последней, на первой захватке;

– сумма максимальных разностей между числами рядов смежных бригад;

Тбр.п – продолжительность работы последней бригады на всех захватках.

В данном примере Т0 = (2 + 1) + (1 + 2) + 14 = 20 дней.

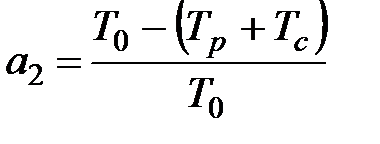

Из диаграммы потребности рабочих определим показатель равномерности потока по времени

, (5.3)

где – период развёртывания потока;

– период свёртывания потока.

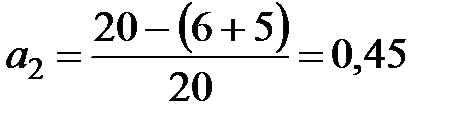

Подставив соответствующие значения, получим .

Б. Графический способ

При графическом способе (рис. 5.1) сначала строим циклограмму работы бригады № 1. Затем строим пунктиром предварительную циклограмму работы бригады № 2, планируя начало работы бригады № 2 сразу же после окончания работы бригады № 1 на первой захватке.

После построения циклограммы работы бригады № 2 производим анализ совместной работы бригад и приходим к выводу, что три промежутка времени бригады № 1 и № 2 работают одновременно на одних и тех же захватках (захватки № 5, 7, 8), что противоречит принципу поточного строительства. Наибольшая продолжительность времени совместной работы бригад на вышеуказанных захватках: а = 1 дню. Следовательно, сдвигаем начало работы бригады № 2 вправо на 1 день и наносим окончательное её положение сплошной линией.

Затем пунктиром наносим предварительную циклограмму работы бригады № 3, начиная её на 5-й день, когда бригада № 2 освободит первую захватку. Устанавливаем, что при этом четыре промежутка времени бригады № 2 и № 3 на захватках № 2, 6, 7 и 8 работают совместно, что недопустимо. Наибольшая продолжительность времени совместной работы бригад а = 2 дням. Сдвигаем начало работы бригады № 3 вправо на 2 дня и наносим окончательное положение циклограммы работы этой бригады сплошной линией.
