Практическое занятие № 4. Расчёт параметров кратноритмичного потока
Рассмотрим организацию ритмичных потоков с кратным ритмом работы бригад на примере, описываемом следующими исходными условиями (см. табл. 4.1).
Число захваток – 12. Объёмы работ на захватках одинаковы.
Технологический перерыв tтех между устройством бетонной подготовки и асфальтированием покрытия равен 6 дням.
Шаг потока (t) принимаем равным наименьшему ритму работы бригад, т.е. t = K2 = K3 = K5 = 1 день.
Таблица 4.1
Исходные данные для организации кратноритмичных потоков
Состав работ
| Количество исполнителей (Ri), чел.
| Ритм работы бригады (Ki), дни
|
Земляные работы
| 4
| 2
|
Устройство песчаного основания
| 6
| 1
|
Установка бортового камня
| 6
| 1
|
Устройство бетонной подготовки
| 8
| 2
|
Асфальтирование покрытия
| 8
| 1
|
Общая продолжительность работы всех бригад на одной захватке определяется как сумма К1 + К2 + К3 + К4 + К5.

В данном случае дней.
Отсюда находим число бригад, участвующих в выполнении работ.
, (4.1)
т.е.
бригад.

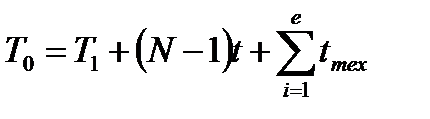

Используя общую формулу потока
(4.2)
найдём, что общая продолжительность специализированного потока
То = 7 + (12 – 1)×1 + 6 = 24 дня.
Циклограмма потока строится в осях координат: по оси ординат откладываем необходимое количество захваток, а по оси абсцисс – продолжительность работ в днях. Принимаем необходимый масштаб времени, по оси абсцисс откладываем 24 дня и строим циклограмму специализированного потока (см. рис. 4.1).
В осях ординат проводим линию хода работ сначала для первого частного потока, а после освобождения первой захватки – для второго. Аналогично строятся циклограммы работ остальных бригад.
Рис. 4.1. Циклограмма специализированного потока и график потребности рабочих
После построения циклограммы специализированного потока строится диаграмма потребности рабочей силы. В рассматриваемом примере в первый день на первой захватке работает бригада № 1 в составе 4 человек. На второй день в выполнение земляных работ на второй захватке включается бригада № 2 также в количестве 4 человек. Таким образом, в специализированный поток включаются всё новые бригады частных потоков. Вследствие этого одновременная численность работающих на объекте возрастает до 40 человек.
Период, пока в специализированный поток не включились все 40 человек, носит название периода развертывания потока – Тразв. В нашем примере Тразв равен 12 дням.
Время, в течение которого на объекте находится наибольшее (максимальное) количество исполнителей, носит название периода установившегося потока – Туст. В нашем примере Туст равен 1 дню. После периода установившегося потока из специализированного потока начинают исключаться частные потоки, т.е. специализированный поток свертывается. Период, когда в специализированном потоке уменьшается количество исполнителей, носит название периода свёртывания потока (Тсв). В нашем примере Тсв равен 11 дням.
На основе диаграммы потребности рабочей силы определяется среднее количество исполнителей в специализированном потоке по формуле:
, (4.3)
где
– продолжительность частного потока с наименьшим ритмом, в днях;
b – число бригад;
– количество исполнителей в бригаде, выполняющих работы в частном потоке.

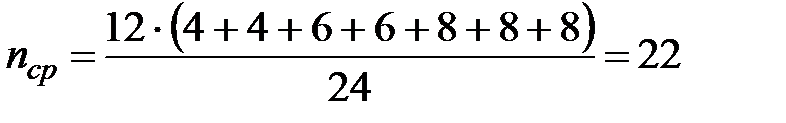

В рассматриваемом примере
чел.

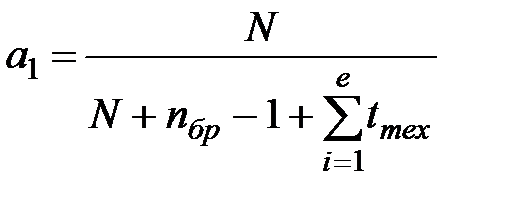

Определив среднее количество исполнителей в специализированном потоке, рассчитываем показатель равномерности потока по количеству рабочих
.
(4.4)

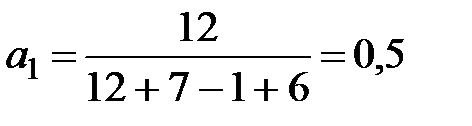

Подставив соответствующие значения, получим
.

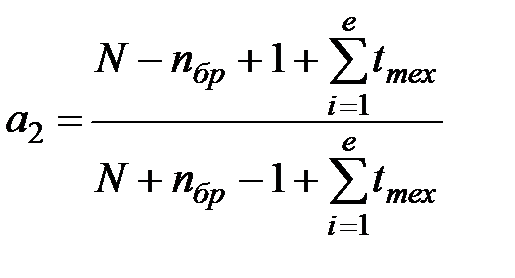

Затем определяем показатель равномерности потока по времени
. (4.5)

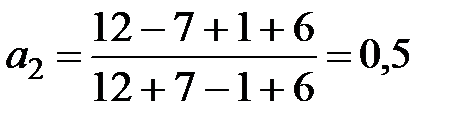

Подставив соответствующие значения, получим
.
Чем больше
, тем равномернее поток. В пределе
стремится к 1. Для установившихся потоков
= 0,5.
Показатель равномерности потока по времени
показывает степень поточности. При значении
периода установившегося потока нет.
